Chiński Złoty Tydzień 2026 kosztuje cztery dni robocze, nie dziesięć

Rada Państwa rozdzieliła w tym roku oba święta, więc przerwa jest krótsza niż ta, którą ci wyceniono. To dobra wiadomość i jednocześnie pułapka: te cztery dni spadają na system portowy spóźniony o mniej więcej dziesięć dni po sierpniowych tajfunach, którego własny termin nadrobienia zaległości to ten sam dzień, w którym zaczyna się święto — a armatorzy wycinają rejsy z tygodnia po nim, nie z tygodnia świątecznego. Dla polskiego importera dochodzi do tego rzecz, której nie ma żaden inny rynek: druga droga z Chin biegnie przez własne terytorium i zamyka się rozporządzeniem.

870 kartonów sezonowego towaru dla sieci elektro-AGD, których trzy osobne rezerwacje nie zmieściły w trzech kontenerach, załadowanych do dwóch: 91,86% i 75,40%, nic nie zostało na placu

Zapytaj spedytora, ile będzie cię kosztował w tym roku chiński Złoty Tydzień, a usłyszysz osiem dni, dziesięć, czasem dwa tygodnie. Zapytaj Radę Państwa, a odpowiedź brzmi: cztery.

Krótka odpowiedź: Święto Środka Jesieni wypada w piątek 25 września 2026 r., a Złoty Tydzień, czyli Święto Narodowe, trwa od 1 do 7 października 2026 r. To dwie osobne przerwy, nie jedna długa. Niedziela 20 września i sobota 10 października są w Chinach dniami roboczymi. W czterech tygodniach od 14 września do 12 października zostaje 17 dni roboczych zamiast 21 — netto cztery dni mniej.

To znacznie mniej, niż zakłada większość planów krążących w tym miesiącu po skrzynkach, i dokładnie dlatego ten tekst powstał. Ryzyko nie siedzi w długości przerwy. Siedzi w kolejce, na którą ta przerwa spada, w rejsach wyciętych z tygodnia po niej i w drabince cut-offów, której — jak się okazuje — nie publikuje nikt. W poprzednich tekstach tej serii pytaliśmy zawsze o to samo: który sufit zapełni się pierwszy, kubatura czy ładowność. We wrześniu 2026 r. pierwszy zapełnia się trzeci sufit, o którym nie ma tabliczki znamionowej — kalendarz.

Prawdziwy wynik CargoDuo. 870 kartonów sezonowego towaru dla sieci elektro-AGD — to samo zamówienie, które przy osobnej rezerwacji na każdą pozycję potrzebuje trzech kontenerów — zaplanowane jako jeden ładunek do dwóch kontenerów 40'HC. 91,86% i 75,40% wypełnienia, 870 z 870 kartonów ułożonych. Optymalizator miał do dyspozycji trzeci kontener i z niego nie skorzystał.

Daty w jednej tabeli

DataDzieńStatusCo to znaczy dla ładunku
20 wrześnianiedzielaDzień roboczy (tiaoxiu, odpracowanie)Pełna robocza niedziela — transport i odprawy działają
25 wrześniapiątekŚrodek Jesieni, ustawowyJedyny dzień roboczy, który to święto naprawdę kosztuje
26–27 wrześniasobota–niedzielaZwykły weekendI tak byłby wolny
28–30 wrześniapon.–śr.Dni roboczeCałe okno między dwiema przerwami
1–3 październikaczw.–sob.Święto Narodowe, ustawoweNadgodziny po 300%, nie do odebrania wolnym
4–7 październikaniedz.–śr.Dni wolne z odpracowania (zamiana tiaoxiu)Nadgodziny po 200% — tu wraca zdolność przerobowa
8–9 październikaczw.–pt.Dni roboczeRestart
10 październikasobotaDzień roboczy (tiaoxiu, odpracowanie)Restart trwa trzy dni, nie dwa
11 październikaniedzielaDzień wolnyWeekend jednodniowy
Z komunikatu Kancelarii Rady Państwa w sprawie układu dni wolnych w 2026 r. (Guowuyuan Bangongting guanyu 2026 nian bufen jiejiari anpai de tongzhi, Guobanfa Mingdian [2025] nr 7) z 4 listopada 2025 r., odczytanego na portalu rządowym gov.cn i potwierdzonego w Dzienniku Urzędowym Rady Państwa. Liczbę dni ustawowych ustalają ogólnokrajowe przepisy o dniach wolnych w święta państwowe i dni pamięci (Quanguo Nianjie ji Jinianri Fangjia Banfa) w czwartej redakcji, obowiązującej od 1 stycznia 2025 r.
4dni
Dni robocze netto stracone, 14 IX – 12 X
3dni
Okno robocze między dwiema przerwami
7dni
Najdłuższa nieprzerwana przerwa (1–7 X)
9dni
Cisza publikacyjna indeksu SCFI

Dlaczego kalendarz, który dostałeś, jest zeszłoroczny

W 2025 r. Środek Jesieni wypadł 6 października, czyli wewnątrz przerwy narodowej. Oba święta zlały się w jeden ośmiodniowy blok, od 1 do 8 października 2025 r., z dniami odpracowania w niedzielę 28 września i w sobotę 11 października. To jest ta przerwa, którą do dziś opisuje niemal każdy krążący po rynku kalendarz planistyczny — łącznie z materiałami, które polska prasa branżowa publikowała rok temu i które wciąż wychodzą wysoko w wyszukiwarce.

W 2026 r. piętnasty dzień ósmego miesiąca księżycowego przypada na 25 września, sześć dni przed Świętem Narodowym. Rada Państwa rozdzieliła oba święta, a chińskie komentarze do komunikatu zaczynają dokładnie od tego zdania — Zhongqiu he Guoqing fen kai fang, „Środek Jesieni i Święto Narodowe wolne osobno”. W 2026 r. nie ma ośmiodniowego bloku. Najdłuższy nieprzerwany ciąg dni wolnych trwa siedem dni.

Ile ta przerwa naprawdę kosztuje

Środek Jesieni 2026 wypada w najtańszej konfiguracji, jaką to święto może przyjąć. Przypada w piątek, więc reklamowana trzydniowa przerwa to jeden dzień ustawowy plus weekend, który i tak był w kalendarzu, a Rada Państwa nie dopięła do niego żadnego dnia odpracowania — komunikat mówi fangjia, czyli po prostu dni wolne, a nie fangjia tiaoxiu, czyli dni wolne z dołączonym odpracowaniem. Środek Jesieni kosztuje chiński przemysł dokładnie jeden dzień roboczy.

14 września – 12 października 2026 r.
Kalendarz zwykly              21 dni roboczych
  - dni Zlotego Tygodnia       -5   (1, 2, 5, 6, 7 X)
  - Srodek Jesieni (piatek)    -1   (25 IX)
  + odpracowana niedziela      +1   (20 IX)
  + odpracowana sobota         +1   (10 X)
                             -----
Faktycznie                    17 dni roboczych  =  netto -4

Druga rzecz, której nikt nie publikuje: tylko trzy z siedmiu dni Złotego Tygodnia są ustawowe — 1, 2 i 3 października. Pozostałe cztery to tiaoxiu, dni wolne wyprodukowane przez przesunięcie pracującej niedzieli i soboty. To nie jest formalność. Zgodnie z art. 44 chińskiej ustawy o pracy (Laodong Fa) i miejskimi przepisami płacowymi, które ten przepis wykonują, nadgodziny w dniu ustawowo wolnym kosztują 300% stawki i nie można ich odebrać czasem wolnym, a nadgodziny w dniu wolnym z odpracowania kosztują 200% i odebrać je można.

28, 29 i 30 września

Między obiema przerwami zostają dokładnie trzy dni: poniedziałek 28, wtorek 29 i środa 30 września 2026 r. To całe okno naprawcze. Kontener, który nie zdąży na cut-off w tygodniu 21–24 września, ma trzy dni robocze na wyprostowanie sprawy, zanim obsada po stronie portu przerzedzi się na tydzień.

To wystarczy, ale wyłącznie wtedy, gdy problem jest papierowy. Trzy dni starczą na wystawienie nowej instrukcji ładunkowej, poprawienie zgłoszenia albo dociśnięcie VGM. Nie starczą na dorobienie brakującej pozycji, nie starczą też na przeplanowanie załadunku, przepakowanie towaru i zdążenie na bramę. Cokolwiek wymaga, żeby fabryka zrobiła coś jeszcze raz, w tym oknie się nie mieści.

Drabinka cut-offów, której nikt nie publikuje

Każdy tekst o Złotym Tygodniu, który przeczytasz w tym miesiącu, zawiera wariant tej samej drabinki: instrukcje ładunkowe dwa–trzy dni przed wyjściem statku, VGM dzień albo dwa później, kontener na terminalu jeden–dwa dni przed rejsem. Powtarza się to tak konsekwentnie, że brzmi jak przepis.

Żaden armator jej nie publikuje. Maersk pisze, że terminy dostarczenia kontenera na terminal, instrukcji ładunkowych i VGM podaje się „w momencie rezerwacji, na potwierdzeniu rezerwacji”, a sam cut-off VGM „może się różnić i dlatego będzie komunikowany osobno przez lokalne oddziały Maerska”. Hapag-Lloyd jest równie oszczędny: „Cut-off VGM jest ustalany lokalnie”. Ta drabinka jest prawdziwa w tym sensie, że twoja rezerwacja ma swoją — nie jest natomiast opublikowanym standardem i nie jest taka sama przy sąsiednim nabrzeżu.

Konwencja SOLAS, która w ogóle wprowadziła obowiązek VGM, nie podaje żadnej liczby godzin. Rozdział VI prawidło 2, w brzmieniu nadanym rezolucją MSC.380(94), wymaga jedynie, by zweryfikowana masa brutto została przekazana „odpowiednio wcześnie, aby mogła zostać wykorzystana przy sporządzaniu planu sztauerskiego statku”. Każdy godzinowy cut-off VGM, jaki w życiu dotrzymałeś, był decyzją handlową — i właśnie dlatego jest to termin, który najłatwiej przesuwa się w ciągu dwóch tygodni przed świętem.

TerminKto go ustalaCo naprawdę mówi przepis
Import do UE (ENS)art. 105 RD do UKCŁadunek skonteneryzowany poza żeglugą bliskiego zasięgu: 24 godziny przed załadunkiem
Import do USA (ISF)19 CFR 149.2(b)Osiem z dziesięciu elementów nie później niż 24 godziny przed załadunkiem
Manifest USA (AMS)19 CFR 4.7(b)(2)Zgłoszenie ładunkowe do CBP 24 godziny przed załadunkiem
Import do Wielkiej Brytaniigov.uk, safety and security24 godziny przed załadunkiem w porcie wyjścia
Eksport z ChinZarządzenie GACC nr 277, art. 724 godziny przed załadunkiem, po dostarczeniu towaru do strefy dozoru celnego
Zgłoszenie wyprzedzające w ChinachZarządzenie GACC nr 277, art. 9Dopuszczalne nawet 7 dni przed dostarczeniem towaru do strefy dozoru
VGMSOLAS VI/2, MSC.380(94)Bez liczby. „Odpowiednio wcześnie” — godzinę wyznacza armator
Instrukcje ładunkowe / bramaPotwierdzenie rezerwacjiBrak opublikowanego standardu. Per rezerwacja, per terminal
Jedyne twarde liczby w całym łańcuchu to reguły 24-godzinne, a relacja Azja–Europa i Azja–USA mają identyczną podstawę prawną. Kierunki nie różnią się przepisem — różnią się wyłącznie tym, ile bufora handlowego każdy armator dokłada od siebie. To odwraca powtarzany zwykle pogląd, że cut-offy do Stanów są strukturalnie wcześniejsze. Dla kontenera idącego bezpośrednim serwisem do Gdańska urzędem pierwszego wprowadzenia jest polski urząd celny, więc przywozowa deklaracja skrócona (ENS) do tego kontenera jest pierwszym zgłoszeniem unijnym na całej trasie.

I jeszcze jeden mit do odstawienia: chińskie urzędy celne nie zamykają się na święto. Przechodzą na obsadę dyżurną z odprawą po wcześniejszym umówieniu (yuyue tongguan), utrzymują specjalne strefy dozoru celnego w trybie 7x24 i prowadzą zieloną ścieżkę wprost dla ładunku chuanqi linjin, czyli takiego, któremu zbliża się data statku, zamykając równocześnie okienka zgłoszeń dla przychodzących z ulicy. Urząd celny w Fuzhou podaje liczbę operacyjną: wniosek o odprawę w dniu wolnym należy co do zasady złożyć dwa dni robocze wcześniej, a przedsiębiorstwa z negatywną oceną wiarygodności zwykle nie dostają terminu. Wąskim gardłem jest więc czas na umówienie się, a nie zamknięcie urzędu. Po polskiej stronie odpowiednika tej liczby po prostu nie ma: ani Krajowa Administracja Skarbowa, ani PUESC nie publikują średniego czasu odprawy importowej w Gdańsku, więc każda liczba w tym miejscu, także nasza w tabeli poniżej, jest założeniem roboczym, a nie danymi.

Kolejka przed świętem

I tu zaczyna się część, przez którą czterodniowa przerwa zachowuje się jak dwutygodniowa. Złoty Tydzień 2026 spada na zaległość, która się nie rozeszła.

Po sierpniowych tajfunach — sezon był powyżej normy, na ląd weszły Bavi, Dolphin, Narra, Peilou i Chan-Hom — w połowie sierpnia w Szanghaju i Ningbo-Zhoushan stało uwięzione około 400 tys. TEU, a na redzie Szanghaju mniej więcej 200 statków. Same porty zapowiadały, że zaległość zostanie przerobiona yuji jiang zai jiu yue di qian wancheng xiaohua, czyli do końca września. Termin nadrobienia zaległości przez porty i pierwszy dzień święta to ta sama data.

ZatorPołowa sierpnia1 wrześniaKierunek
Postój przed nabrzeżem, Szanghaj / Ningbook. 12 dniok. 10 dniPowoli odpuszcza
Uwięzione TEU w obu portachok. 400 tys.Nie podano ponownieZapowiedź: czysto do końca września
Opłata za odstawienie kontenera (luoxiang)Skok do 6000 RMB400–700 RMBNormalizacja
Udział Azji Północnej w światowych zatorach54%Koncentracja

Dane globalne na 1 września mówiły o 3,92 mln TEU uwięzionych w łańcuchu, czyli mniej więcej 11% floty kontenerowej, przy Azji Północnej odpowiadającej za 54% światowych zatorów portowych i około 2,5 mln TEU stojących na statkach czekających na nabrzeże. To są agregacje prasy branżowej z danych analitycznych, a nie publikowany indeks, więc traktuj precyzję z dystansem; kierunek potwierdzają jednak własne komunikaty władz Szanghaju i ostrzeżenia armatorów. Ostrzeżenie Maerska z 4 września potwierdza przebieg sezonu i dodaje, że we wszystkich czternastu najruchliwszych portach regionu spada terminowość zawinięć.

Porty zapowiedziały, że rozładują zaległość do końca września. Święto zaczyna się 1 października.

Kształt roku 2026 w jednym zdaniu

Armatorzy tną tydzień po świętach, nie tydzień świąteczny

Intuicja podpowiada, że armatorzy odwołują rejsy w tygodniu świątecznym, bo nic się wtedy nie rusza. Opublikowany program mówi co innego, a jego kształt jest tu najważniejszy.

SerwisRejsPort załadunkuETD wg rozkładuWobec święta
AE15640W / 645EQingdao28 wrześniaPrzed
AE12641W / 648ENingbo8 październikaPo
AE1641W / 648ESzanghaj10 październikaPo
TP8640EPusan9 październikaPo
TP12641ENingbo9 październikaPo
Program odwołań Maerska na Złoty Tydzień 2026 w relacji prasy branżowej z komunikatów klienckich z 23 i 31 sierpnia 2026 r. Cztery z pięciu rejsów wypadają w tygodniu po święcie. Maersk podaje jako powód niższy popyt i mniejszą dostępność obsady. Same komunikaty nie dały się otworzyć bezpośrednio, więc przed planowaniem sprawdź ostrzeżenia własnego armatora.

Armatorzy nie tną tygodnia świątecznego. Tną tydzień po nim, bo ładunek, który miał wypełnić te statki, nigdy nie został wyprodukowany. To odwraca praktyczną poradę: rejsem, o który trzeba się martwić, nie jest ostatni przed przerwą, tylko pierwszy po niej — czyli ten, na który naturalnie zostaniesz przesunięty.

Ocena Drewry z 3 września 2026 r. stawia indeks złożony na 4465 USD za kontener 40-stopowy, bez zmian tydzień do tygodnia po 4526 USD z 20 sierpnia, przy Szanghaj–Rotterdam na 4092 USD (−5%), Szanghaj–Genua na 4368 USD (−10%), Szanghaj–Los Angeles na 7185 USD (+5%) i Szanghaj–Nowy Jork na 9587 USD (+3%). Na kolejny tydzień liczba zapowiedzianych odwołań na Transpacyfiku potroiła się — sześć wobec dwóch — podczas gdy na Azji–Europie spadła z czterech do jednego. W trackerze odwołanych rejsów Drewry z 4 września 68% zakłóceń przypada na Transpacyfik w kierunku wschodnim, 17% na Azję–Europę Północną i Morze Śródziemne, a 15% na Atlantyk. Innymi słowy: jeśli importujesz z Azji do Europy, nagłówki o wycinanej zdolności przewozowej opisują w większości cudzy kierunek. Wyjątkiem wartym zapamiętania jest MSC, którego świąteczne odwołania idą właśnie w Europę: Jade w 39. tygodniu, Swan i Britannia w 40., Lion w 41. Najniższy wskaźnik odwołań ma w tym zestawieniu sojusz Gemini — 1%, i to jest najbardziej praktyczna pojedyncza liczba dla kogoś, kto właśnie wybiera armatora. Jak stawki zachowywały się w tym roku w ogóle, rozpisaliśmy w tekście o stawkach frachtu morskiego 2026.

Twoja arytmetyka dostawy

Liczbą, która ma znaczenie, nie jest data wyjścia statku, tylko data w magazynie — a dla polskiego importera zaczyna się ona od faktu, o którym łatwo zapomnieć: Gdańsk jest portem bezpośrednim. Zarząd Morskiego Portu Gdańsk wymienia Szanghaj przy serwisie CMA CGM FAL1 oraz przy wspólnym serwisie CMA CGM (FAL5) / COSCO (AEU1) / Evergreen (NE1) / OOCL (LL1) i pisze wprost, że „dominującą rolę odgrywają połączenia azjatyckie”. W pierwszym półroczu 2026 r. port przeładował 41,7 mln ton, o 9% więcej rok do roku, a sam Baltic Hub prawie 1,6 mln TEU (+23%). To jest dobra wiadomość. Zła jest w rotacji: w ulotce serwisowej FAL5 Szanghaj stoi na drugim dniu pętli, Felixstowe na 43., Zeebrugge na 47., a Gdańsk na 54. Twój kontener jest na tym samym kadłubie jedenaście dni za brytyjskim i siedem za belgijskim. Odczyt pochodzi z archiwum ulotki z 9 września 2025 r., bo strona armatora blokuje automaty; rotacji na 2026 r. nie udało się potwierdzić, więc odcinek morski liczymy niżej jako około 50 dni, a nie jako twarde 52.

ScenariuszWyjście z SzanghajuOdcinek głównyNa miejscuW magazynie
Morze, cut-off dotrzymanyśr 30.09.2026ok. 50 dniGdańsk ok. 19–21.11.202623–27.11.2026
Morze, cut-off przegapionyok. czw 15.10.2026ok. 50 dniGdańsk ok. 4–6.12.20268–12.12.2026
Kolej, cut-off dotrzymanyok. śr 30.09.202610–14 dniMałaszewicze 10–14.10.202615–20.10.2026
Kolej, ten sam poślizgok. czw 15.10.202610–14 dniMałaszewicze 25–29.10.202630.10–4.11.2026
Ostatnie realnie osiągalne wyjście przed świętem to środa 30 września; brama zamyka się wtedy około 28–29 września, a cut-off dokumentowy około 25–26, czyli w bloku Środka Jesieni. Kto go przegapi, wjedzie na terminal najwcześniej od 8 października i pojedzie za zaległością — przyjmujemy 15 października, ale to założenie operacyjne, nie rozkład. Czas kolejowy 10–14 dni Chiny–Małaszewicze podaje Cargotor (12.08.2026 r.); najszybsze składy jadą według cytowanego tam Timura Ivanova z PTC Shanghai osiem, czasem dwanaście dni. Cztery do sześciu dni od przyjazdu do magazynu to założenie robocze na odprawę i dowóz, a nie dana urzędowa — polska administracja nie publikuje średniego czasu odprawy. Rewizja celna kosztuje kolejny dzień.

A teraz zestaw to z polskim sezonem, bo on akurat jest opisany przepisami, a nie zwyczajem. Black Friday wypada w piątek 27 listopada 2026 r. i jest momentem, w którym towar ma już leżeć w magazynie sieci, a nie płynąć. Potem są trzy niedziele handlowe: 6, 13 i 20 grudnia 2026 r. — jedyne trzy w grudniu, bo ustawa z 6 grudnia 2024 r. (Dz.U. 2024 poz. 1965) zwolniła z zakazu „kolejne trzy niedziele poprzedzające Wigilię”, a Wigilia wypada w czwartek. Okno sprzedaży kończy się w środę 23 grudnia, nie 24, bo od 1 lutego 2025 r. Wigilia jest dniem ustawowo wolnym od pracy. Do tego dochodzą dni, w których polski dowóz po prostu stoi: zakaz ruchu pojazdów powyżej 12 t dmc obowiązuje od 8.00 do 22.00 w niedzielę 1 listopada i w środę 11 listopada, a w przeddzień obu od 18.00 do 22.00, oraz w piątek 25 i sobotę 26 grudnia. Kontener rozładowany w Gdańsku to jeszcze nie towar na półce — kalendarz zabiera dni także po polskiej stronie. I smaczek, który mówi o tym rynku wszystko: rozporządzenia o zakazie ruchu nikt nie znowelizował po dopisaniu Wigilii do dni ustawowo wolnych, więc 24 grudnia ciężarówka może legalnie jechać cały dzień, a magazyn jest z mocy ustawy zamknięty. Ta sama luka dotyczy 6 stycznia.

Ile kosztuje w tym kwartale jeden kontener za dużo

W zwykłym tygodniu jeden kontener za dużo, w połowie pusty, jest problemem księgowym. Zarezerwowałeś trzy tam, gdzie wystarczyły dwa, i trzeci kosztuje cię jedną stawkę frachtu. Dla polskiego importera punkt odniesienia jest tu okrężny, bo Drewry nie notuje relacji Szanghaj–Gdańsk; czyta się zamiast niej Szanghaj–Rotterdam, a ta 3 września 2026 r. stała na 4092 USD za FEU. Irytujące, do przeżycia i zwykle zauważane na przeglądzie kwartalnym, a nie tego samego dnia.

W tych dwóch tygodniach wokół święta ten trzeci kontener przestaje być pozycją w zestawieniu i staje się problemem terminowym. To jedna rezerwacja więcej do przepchnięcia przez tę samą bramę w tym samym trzydniowym oknie, jedno pudło więcej w tej samej kolejce do nabrzeża i jeden kandydat więcej do przesunięcia na kolejny statek — a przesunięcie idzie, jak widać w tabeli wyżej, właśnie na te rejsy, które armatorzy już wycięli. Gdańsk zaostrza to po swojemu, o czym pisaliśmy przy stawkach: na rynku dowozowym odwołany rejs oceaniczny rozkłada się na wiele połączeń feederowych, a na rynku bezpośrednim wypada cała pętla. I jeszcze jedno, jeśli myślisz teraz o kolei: argument o gęstości załadunku przy zmianie gałęzi transportu nie słabnie, tylko się zaostrza. W lipcu 2026 r. indeks ERAI West, mierzący przewóz Azja–Europa, wynosił 4084 USD za FEU, podczas gdy publikowany obok niego na tej samej stronie WCI Drewry stał na 4454 USD — kolejowy korytarz przestał być droższy od morza, a przy wolumenie euroazjatyckim niższym rok do roku ma w tym momencie zapas przepustowości. Ten sam pusty metr sześcienny kosztuje więc na kolei mniej więcej tyle samo co na statku, tylko że jedzie o pięć tygodni krócej. Dwa zastrzeżenia trzeba postawić uczciwie: ERAI mierzy koszt przewozu tranzytowego przez terytorium EAEU, a nie pełne door-to-door Chiny–Polska, samo zestawienie z WCI jest ujęciem ERAI, nie naszym, a indeks prowadzi UTLC ERA, spółka joint venture Rosji, Białorusi i Kazachstanu. Wniosek dla planisty jest jednak niezależny od tego, którą gałąź wybierze: kontener, którego nie musisz zarezerwować, nie potrzebuje ani slotu na statku, ani platformy w składzie.

To samo zamówienie zarezerwowane tak, jak rezerwuje się większość zamówień: jedna pozycja asortymentu na kontener. 110 kartonów zbiorczych choinek sztucznych zajmuje 43,27% kubatury kontenera 40'HC i 16,15% jego ładowności. Pusta jedna trzecia przy drzwiach nie jest błędem załadunku — tak wygląda decyzja o podziale zamówienia podjęta, zanim ktokolwiek policzył, co jeszcze zmieściłoby się obok.

Ten podział zasługuje na artykuł, a nie na przypis, bo nikt nie robi go lekkomyślnie. Osobna rezerwacja na pozycję asortymentu jest wygodniejsza dla magazynu, prostsza w liście pakowej, czystsza w zgłoszeniu celnym i tak właśnie wysyła się ogromną część zamówień. Kosztuje jeden kontener na trzy i przez jedenaście miesięcy w roku jest to cena, którą płaci się świadomie. We wrześniu nie jest.

870 kartonów, dwa plany

Oto zamówienie przepuszczone przez CargoDuo dwa razy. Zwykła jesienna wysyłka z Szanghaju dla polskiej sieci elektro-AGD: trzy pozycje asortymentu, 870 kartonów, 127,56 m³ i 18 540 kg razem.

Pozycja asortymentuKartonMasaKartonówKubatura
Choinka sztuczna 180 cm, karton zbiorczy200 × 60 × 25 cm42 kg11033,00 m³
Czajnik elektryczny, karton zbiorczy60 × 40 × 40 cm12 kg46044,16 m³
Odkurzacz pionowy, karton zbiorczy120 × 70 × 20 cm28 kg30050,40 m³
Razem18 540 kg870127,56 m³
Kontener 40'HC ma w środku 1203,2 × 235,2 × 269,5 cm, czyli 76,3 m³, i bierze 28 600 kg. To zamówienie nie zbliża się do limitu masy — jest czystym problemem kubaturowym, czyli normalnym przypadkiem dla towaru konsumenckiego. Wymiary wewnętrzne rozpisaliśmy w tekście o wymiarach kontenera morskiego, a przeliczanie kartonów na metry sześcienne w poradniku jak obliczyć CBM.

Plan A: jedna pozycja asortymentu na kontener

KontenerKartonówKubaturaŁadowność

40'HC nr 1 — choinki sztuczne11043,27%16,15%
40'HC nr 2 — czajniki46057,90%19,30%
40'HC nr 3 — odkurzacze30066,08%29,37%
Trzy rezerwacje87055,75% średnio21,61% średnio

Każdy z tych trzech kontenerów jest załadowany poprawnie. Nic nie stoi źle spiętrowane, nic nie przekracza masy i każdy z osobna wygląda na rozsądne wykorzystanie pudła. Marnotrawstwo nie siedzi w środku żadnego z nich — siedzi w decyzji, żeby były trzy.

Plan B: te same 870 kartonów zaplanowane jako jeden ładunek

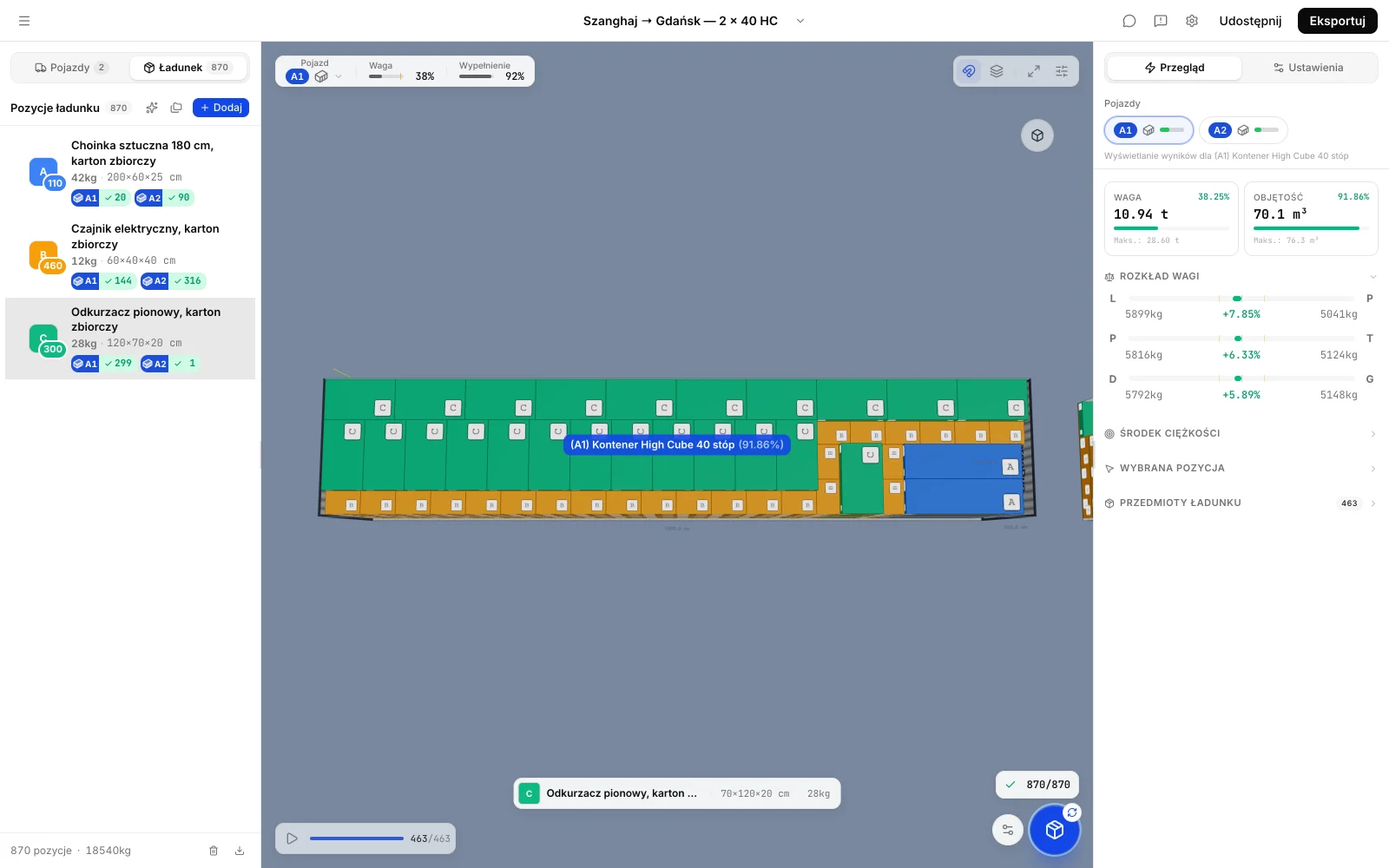

Pierwszy kontener planu B widziany z góry. Około 55 cm szerokości, których nie potrafią wykorzystać kartony choinek, zabierają kartony czajników; kartony odkurzaczy domykają stos od góry. Nie ma tu żadnej sztuczki — to po prostu wynik dopuszczenia trzech pozycji do siebie nawzajem.

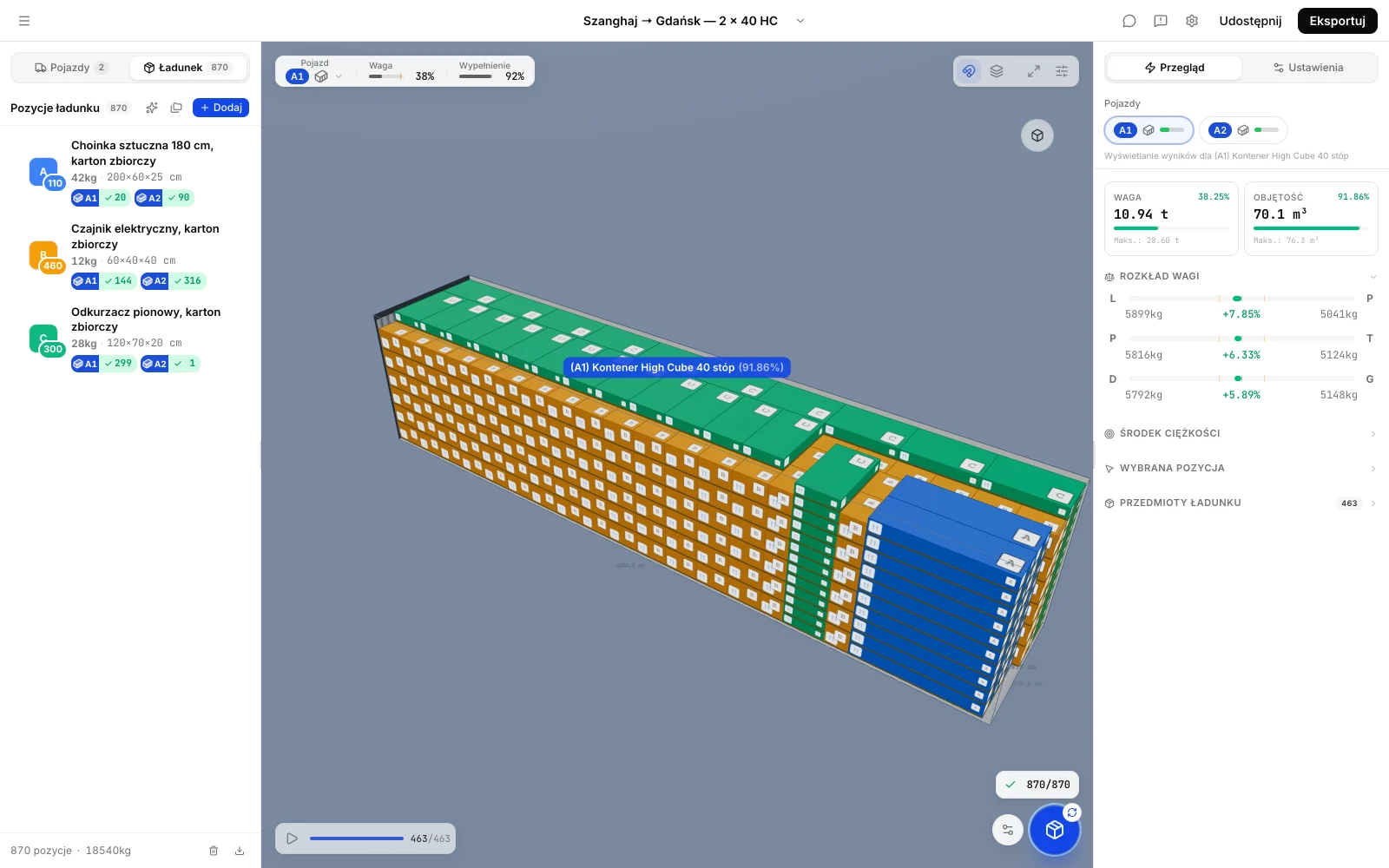

Zaplanowane razem, te same 870 kartonów mieszczą się w dwóch kontenerach 40'HC przy wypełnieniu 91,86% i 75,40%, i nie zostaje nic. Pierwszy kontener wiezie 463 kartony i 10,94 t, drugi 407. Balans masy lewo–prawo wychodzi 7,85%, spokojnie w granicach tolerancji.

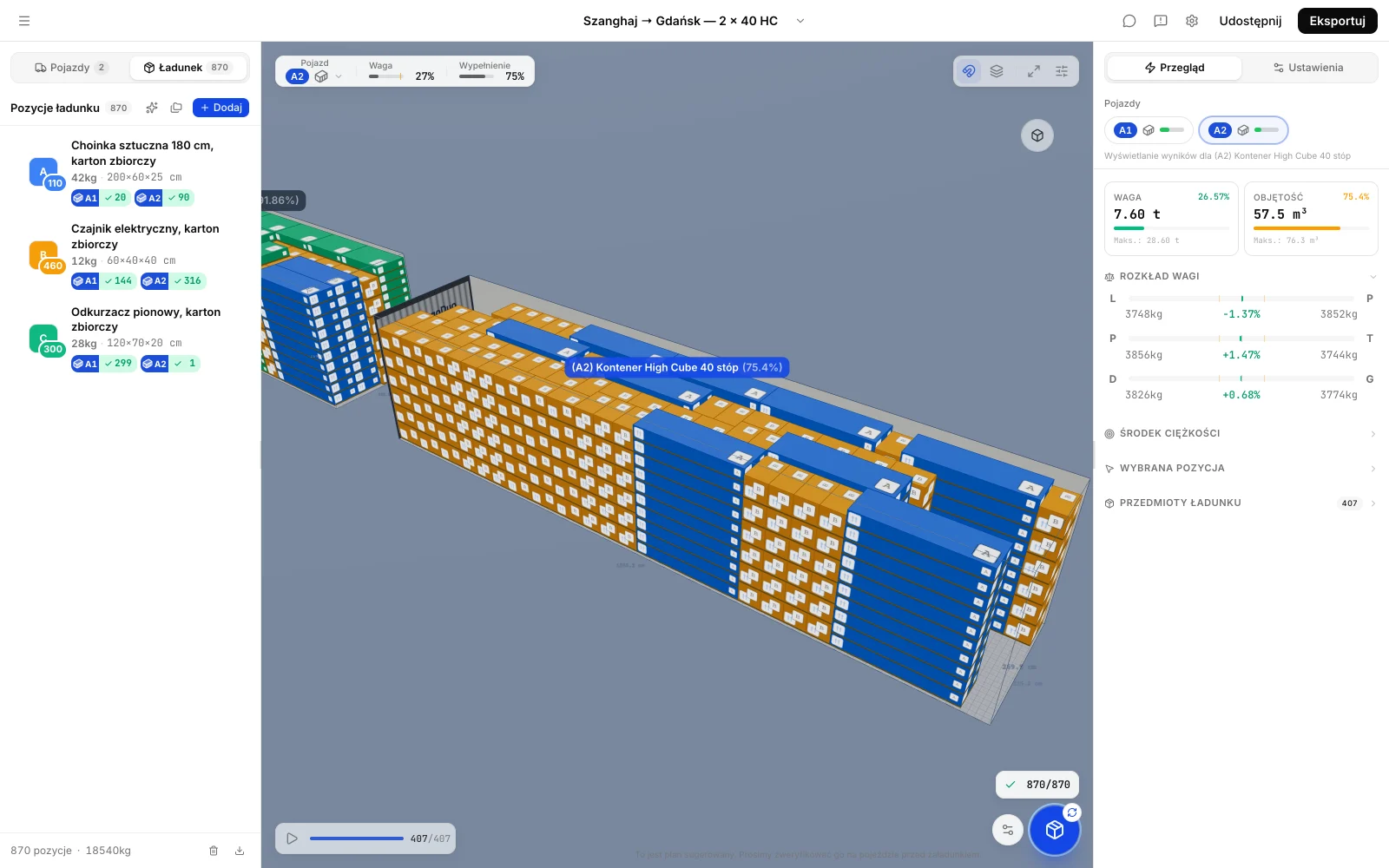

Drugi kontener kończy się na 75,40%. Ten zapas nie jest stratą — to jedyne miejsce, w które da się dołożyć spóźnioną pozycję bez otwierania trzeciej rezerwacji, a w ostatnim tygodniu września jest to warte więcej niż zaoszczędzony fracht.
Podział na pozycjeJeden ładunekRóżnica
Zarezerwowane kontenery32−1
Średnie wykorzystanie kubatury55,75%83,63%+27,88 p.p.
Wysłane kartony870870bez zmian
Fracht morski po 4092 USD (Szanghaj–Rotterdam)12 276 USD8184 USD−4092 USD
Kolej po 4084 USD (ERAI West, lipiec 2026)12 252 USD8168 USD−4084 USD
Rezerwacje do przepchnięcia przez bramę32−1

Pieniądze są prawdziwe i nie o nie chodzi. Chodzi o ostatni wiersz. W tygodniu 28–30 września różnica między dwiema a trzema rezerwacjami nie wynosi 4092 USD — wynosi o jedną rzecz mniej, która musi się udać w trzydniowym oknie, i o jedno pudło mniej wystawione na przesunięcie na rejs, który już został wycięty. Cena dwóch gałęzi transportu jest tu zresztą niemal identyczna, co dobrze pokazuje, że gęstość załadunku działa niezależnie od tego, czy towar pojedzie statkiem, czy pociągiem.

Zanim minie 30 września

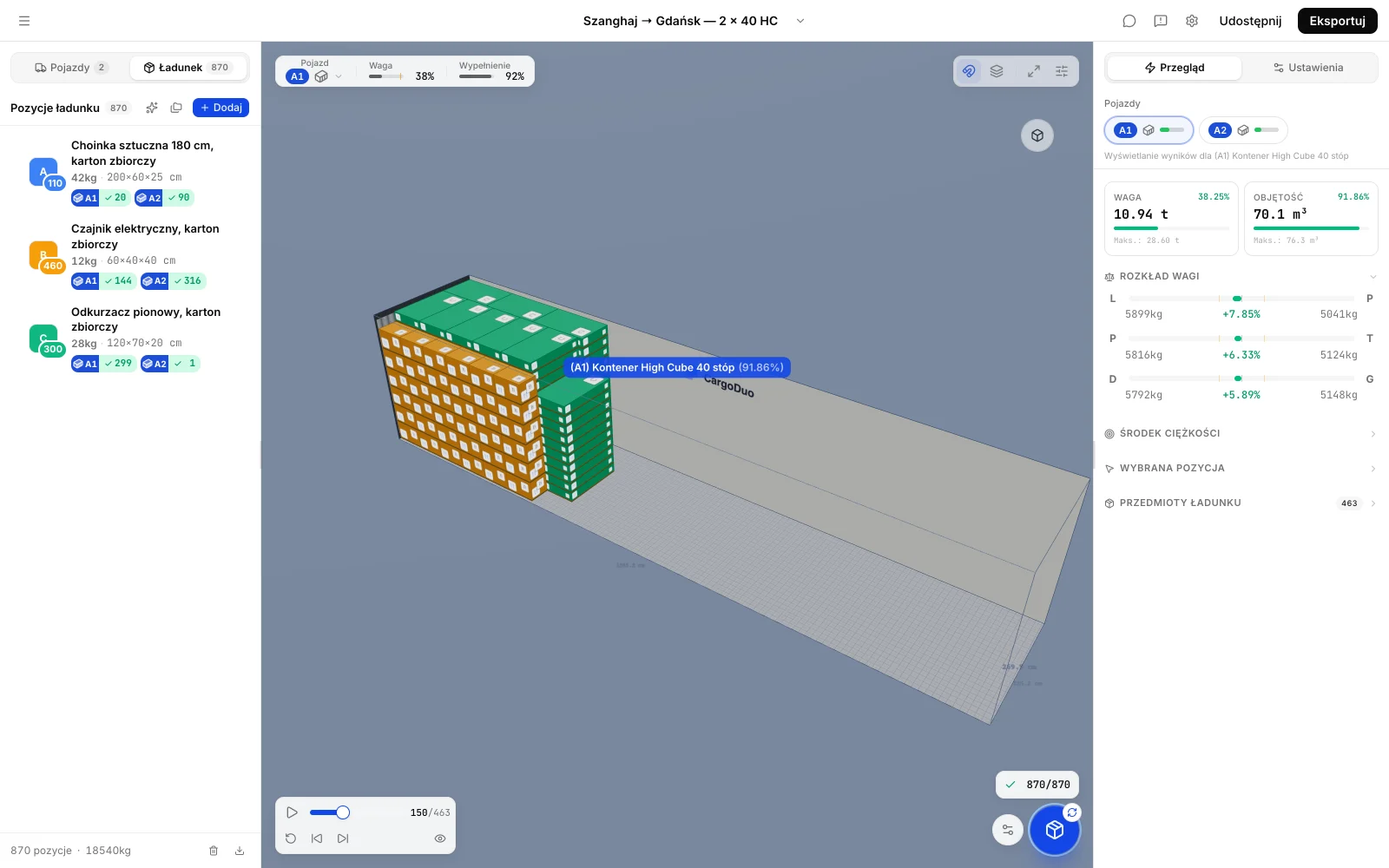

Kolejność załadunku pierwszego kontenera, zatrzymana w trakcie. Najpierw ściana w głębi, od dołu do góry, od lewej do prawej. Kiedy brygada ma trzy dni zamiast trzech tygodni, kolejność jest warta tyle samo co sam plan.
Dwa tygodnie, które o tym decydują
  • Wyrzuć każdy plan datowany na 2025 r. — zmienił się kształt święta i zmieniły się dni odpracowania.
  • Potwierdź u dostawcy i u przewoźnika drogowego, że niedziela 20 września jest dniem roboczym, a sobota 10 października dniem restartu.
  • Wyciągnij realne terminy dostarczenia kontenera, instrukcji ładunkowych i VGM z każdego potwierdzenia rezerwacji osobno. Nie planuj według ogólnej drabinki.
  • Każ dostawcy złożyć zgłoszenie wywozowe w oknie siedmiodniowym, zamiast czekać, aż towar dojedzie do strefy dozoru celnego.
  • Jeśli cokolwiek wymaga odprawy w dniu wolnym, umów ją co najmniej dwa dni robocze wcześniej — i pamiętaj, że firmy z negatywną oceną wiarygodności zwykle nie dostają terminu.
  • Zaplanuj całe zamówienie jako jeden ładunek przed rezerwacją, a nie jedną rezerwację na pozycję asortymentu.
  • Zbenchmarkuj stawkę 30 września. Następny odczyt jest 9 października.
  • Zanim zgodzisz się na przesunięcie na pierwszy rejs po świętach, sprawdź, czy nie jest jednym z odwołanych.
  • Jeśli liczysz na wariant kolejowy, sprawdź stan przejść granicznych i komunikaty zarządcy infrastruktury, zanim wpiszesz ten termin do umowy z odbiorcą.
  • Rozpisz dowóz z Gdańska z uwzględnieniem zakazu ruchu powyżej 12 t: 1 i 11 listopada oraz 25 i 26 grudnia, plus wieczory dni poprzedzających.
  • Daj brygadzie kolejność załadunku, nie tylko plan — trzy dni to za mało, żeby przepakować kontener.

Restart i co znaczy 10 października

Większość poradników pokazuje 8 października jako „powrót do pracy” i po cichu zakłada normalny weekend. Normalnego weekendu nie ma. Czwartek 8, piątek 9 i sobota 10 października są dniami roboczymi, a pierwszym dniem wolnym po świętach jest pojedyncza niedziela 11 października.

Ten trzydniowy ciąg to moment, w którym atakuje się zaległość, i jednocześnie moment, w którym gryzą odwołane rejsy: cztery z pięciu cięć Maerska wychodzą właśnie w tym oknie albo tuż po nim. Fabryki wracają wolniej, niż sugeruje kalendarz, bo sam komunikat Rady Państwa zachęca zakłady, by łączyły przerwę z płatnym urlopem — shiji xingcheng jiao chang jiaqi, „żeby w praktyce uformować dłuższe wolne”. Rząd sam zakłada, że rzeczywiste nieobecności potrwają dłużej niż wydrukowane.

Na drugim końcu pasa startowego jest chiński Nowy Rok, który wypada 6 lutego 2027 r. (data potwierdzona kalendarzem dni wolnych rządu Hongkongu na 2027 r.). Chińskiego rozporządzenia o dniach wolnych na 2027 r. na początku września 2026 r. jeszcze nie opublikowano, więc oficjalne daty i dni odpracowania nie są znane — nie planuj według domysłu. Zapamiętaj natomiast konsekwencję: towar, który wypadnie z okna wrześniowo-październikowego i przesunie się na grudzień albo styczeń, wjeżdża prosto w przedświąteczny szczyt rezerwacji przed chińskim Nowym Rokiem. A polski kalendarz sprzedażowy podaje wtedy kolejny termin: Wielkanoc 28 marca 2027 r., z niedzielą handlową 21 marca, na którą towar musi już leżeć na półce.

Podsumowanie

Uczciwe streszczenie Złotego Tygodnia 2026 brzmi tak: święto jest mniejsze, niż ci powiedziano, a ryzyko większe. Cztery dni robocze to łagodna przerwa. Cztery dni robocze spadające na system portowy spóźniony o dziesięć dni, którego własny termin nadrobienia zaległości jest pierwszym dniem święta, przy armatorach tnących tydzień po zamiast tygodnia świątecznego i przy indeksie milczącym przez dziewięć dni — to już zupełnie inna propozycja. Dla polskiego importera dochodzi do tego druga droga, która skraca przewóz o pięć tygodni i którą otwiera i zamyka rozporządzenie.

Na prawie nic z tego nie masz wpływu. Nie masz go na kolejkę do nabrzeża, nie masz na program odwołań, a cut-off na twojej rezerwacji ustala ktoś inny i nie publikuje go w miejscu, do którego mógłbyś zajrzeć z wyprzedzeniem. Masz wpływ na to, ile pudeł prosisz o przepchnięcie przez bramę. W przykładzie wyżej były trzy, a powinny być dwa — i różnicy nie zrobiła żadna sztuczka układania, tylko decyzja, żeby spojrzeć na całe zamówienie naraz, zanim podzieli się je na rezerwacje. W zwykłym miesiącu ciasny załadunek kupuje pieniądze. We wrześniu 2026 r. kupuje kalendarz.

Najczęstsze pytania

Jakie są dokładne daty chińskiego Złotego Tygodnia 2026?

Złoty Tydzień, czyli Święto Narodowe, trwa od 1 do 7 października 2026 r., siedem dni. Święto Środka Jesieni jest w tym roku osobne: 25–27 września 2026 r., trzy dni. Niedziela 20 września i sobota 10 października 2026 r. są w Chinach dniami roboczymi, odpracowującymi przerwę narodową. Daty pochodzą z komunikatu Rady Państwa Guobanfa Mingdian [2025] nr 7 z 4 listopada 2025 r.

Czy Złoty Tydzień 2026 to osiem dni wolnego?

Nie. Osiem dni było w 2025 r., kiedy Środek Jesieni wypadł 6 października i zlał się ze Świętem Narodowym w jeden blok 1–8 października. W 2026 r. dzieli je sześć dni: Środek Jesieni zaczyna się w piątek 25 września i kończy w niedzielę 27, a Święto Narodowe zaczyna się dopiero w czwartek 1 października — między nimi zostają trzy dni robocze. Najdłuższy nieprzerwany ciąg dni wolnych jesienią 2026 r. trwa siedem dni, od 1 do 7 października.

Ile dni roboczych faktycznie kosztuje przerwa w 2026 r.?

Cztery. Między 14 września a 12 października 2026 r. zostaje 17 dni roboczych zamiast 21, które dałby zwykły kalendarz. Złoty Tydzień zabiera pięć dni powszednich i oddaje dwa przez odpracowanie, a Środek Jesieni zabiera jeden, bo wypada w piątek i nie ma dopiętego dnia odpracowania.

Kiedy wypada realny cut-off przed Złotym Tygodniem 2026?

Nie ma jednej odpowiedzi, a każdy tekst, który ją podaje, zgaduje. Maersk i Hapag-Lloyd piszą, że terminy dostarczenia instrukcji ładunkowych, VGM i kontenera na terminal ustala się per rezerwacja i per terminal i że pojawiają się wyłącznie na potwierdzeniu rezerwacji. Jedyny twardy termin prawny to 24 godziny przed załadunkiem i obowiązuje tak samo dla zgłoszeń unijnych, amerykańskich, brytyjskich i chińskich. Licz wstecz od własnego potwierdzenia rezerwacji, nie od ogólnej drabinki.

Czy chińskie urzędy celne pracują w czasie Złotego Tygodnia?

Tak. Cło przechodzi na obsadę dyżurną z odprawą po wcześniejszym umówieniu, utrzymuje specjalne strefy dozoru celnego w trybie 7x24 i prowadzi zieloną ścieżkę dla ładunku, któremu zbliża się data statku, zamykając jednocześnie okienka dla zgłaszających z ulicy. Wniosek o odprawę w dniu wolnym trzeba co do zasady złożyć dwa dni robocze wcześniej.

Martwić się bardziej o statek przed świętem czy o ten po nim?

O ten po nim. Armatorzy odwołują rejsy w tygodniu po przerwie, a nie w samym tygodniu świątecznym, bo ładunek, który miał wypełnić te statki, nigdy nie powstał. Cztery z pięciu ogłoszonych cięć Maerska na Złoty Tydzień 2026 wychodzą 8 października lub później. Zanim zgodzisz się na przesunięcie, sprawdź, czy rejs, na który cię przesuwają, nie jest jednym z nich. Dodatkowo indeks SCFI milknie od 30 września do 9 października, więc stawkę zbenchmarkuj przed przerwą, a nie w jej trakcie.

Czy kolej przez Małaszewicze jest realną alternatywą dla statku?

Pod względem czasu tak: Cargotor podaje 10–14 dni przewozu Chiny–Małaszewicze w standardowych warunkach operacyjnych, wobec około 50 dni odcinka morskiego Szanghaj–Gdańsk, a cena przestała być argumentem przeciw — w lipcu 2026 r. indeks ERAI West wynosił 4084 USD za FEU przy publikowanym obok WCI Drewry na 4454 USD. Trzeba jednak pamiętać o dwóch rzeczach: ERAI mierzy przewóz tranzytowy przez terytorium EAEU, a nie pełne door-to-door, a przejścia graniczne z Białorusią bywają zamykane rozporządzeniem — we wrześniu 2025 r. ruch stał trzynaście dni.

Jak konsolidacja ładunku pomaga zdążyć przed terminem?

Bo przez bramę przechodzą kontenery, a nie kartony. W naszym przykładzie zamówienie 870 kartonów podzielone na pozycje asortymentu wypełniło trzy kontenery w 43%, 58% i 66%, a zaplanowane jako jeden ładunek zmieściło się w dwóch, przy 91,86% i 75,40%, bez towaru pozostawionego na placu. To jedna rezerwacja mniej do przepchnięcia przez trzydniowe okno i jedno pudło mniej wystawione na przesunięcie na kolejny statek — poza zaoszczędzoną pełną stawką frachtu.

Daty świąt odczytane z komunikatu Kancelarii Rady Państwa w sprawie układu dni wolnych w 2026 r. (Guowuyuan Bangongting guanyu 2026 nian bufen jiejiari anpai de tongzhi, Guobanfa Mingdian [2025] nr 7, 4 listopada 2025 r.) oraz z ogólnokrajowych przepisów o dniach wolnych w święta państwowe i dni pamięci (Quanguo Nianjie ji Jinianri Fangjia Banfa, czwarta redakcja, obowiązują od 1 stycznia 2025 r.); chiński Nowy Rok 2027 z kalendarza dni wolnych rządu Hongkongu. Odczyty frachtowe to indeks Drewry World Container Index z 3 września 2026 r. — WCI jest przeliczany w każdy czwartek, więc przed zacytowaniem sprawdź bieżący odczyt. Indeks ERAI West za lipiec 2026 r. z index1520.com, z zastrzeżeniem, że mierzy przewóz tranzytowy przez terytorium EAEU i jest prowadzony przez UTLC ERA. Czasy kolejowe i sytuacja w Małaszewiczach z komunikatów Cargotoru z 12 sierpnia 2026 r.; zamknięcie i otwarcie przejść granicznych z rozporządzeń MSWiA (Dz.U. 2025 poz. 1233 i Dz.U. 2025 poz. 1274). Serwisy oceaniczne i przeładunki Gdańska z portgdansk.pl; rotacja FAL5 z archiwum ulotki CMA CGM z 9 września 2025 r., której wersji na 2026 r. nie udało się potwierdzić — dlatego odcinek morski podajemy jako około 50 dni. Polski kalendarz sprzedażowy i transportowy z ustawy z 18 stycznia 1951 r. o dniach wolnych od pracy (Dz.U. 2020 poz. 1920), ustawy z 6 grudnia 2024 r. (Dz.U. 2024 poz. 1965) i rozporządzenia o zakazie ruchu pojazdów powyżej 12 t (t.j. Dz.U. 2023 poz. 2423). Średniego czasu odprawy celnej w Polsce nie publikuje żaden urząd — podane cztery do sześciu dni to nasze założenie robocze. Liczby o odwołanych rejsach i zatorach to relacje prasy branżowej z komunikatów armatorów i danych analitycznych, oznaczone w tekście jako takie. Plany załadunku to prawdziwe wyniki CargoDuo, a zrzuty pokazują dokładnie te liczby. Coś się zmieniło? Napisz, poprawimy.
