Thứ Sáu ngày 25/9/2026, ở Bình Dương và Đồng Nai, nhà máy nội thất vẫn chạy bình thường. Tết Trung thu không nằm trong sáu dịp nghỉ lễ hưởng nguyên lương của Điều 112 Bộ luật Lao động 2019, nên đó là một ngày làm việc trọn vẹn. Cùng ngày đó, bên kia biên giới, xưởng làm bản lề và nhà máy ép ván ở Quảng Đông đóng cửa ba ngày. Cùng một rằm tháng tám, hai cuốn lịch khác nhau.
Trả lời ngắn: Tết Trung thu 2026 của Trung Quốc nghỉ từ thứ Sáu 25/9 đến hết chủ nhật 27/9, còn Quốc khánh nghỉ từ thứ Năm 1/10 đến hết thứ Tư 7/10. Đây là hai kỳ nghỉ tách rời, không phải một khối tám ngày như năm 2025. Chủ nhật 20/9 và thứ Bảy 10/10 là ngày đi làm bù. Tính từ 14/9 đến 12/10, lịch bình thường cho 21 ngày làm việc còn thực tế chỉ còn 17 — mất đúng bốn ngày. Giữa hai kỳ nghỉ chỉ có ba ngày làm việc: 28, 29 và 30/9.
Bốn ngày là ít hơn nhiều so với con số hầu hết mọi người đang lên kế hoạch, và đó chính là lý do bài này tồn tại. Rủi ro năm nay không nằm ở độ dài kỳ nghỉ. Nó nằm ở hàng đợi mà kỳ nghỉ rơi xuống, ở những chuyến tàu hãng đã cắt khỏi tuần sau lễ, ở một cái thang cắt máng mà hóa ra chẳng ai công bố — và ở chỗ tuyến biển của Việt Nam ngắn đến mức toàn bộ rủi ro dồn vào đúng một mốc giờ.
Toàn bộ ngày tháng, trong một bảng
| Ngày | Thứ | Trạng thái | Nghĩa là gì với hàng hóa |
|---|---|---|---|
| 20/9 | Chủ nhật | Ngày làm việc (đi làm bù, tiaoxiu) | Chủ nhật đi làm đủ — xe tải và hải quan vẫn chạy |
| 25/9 | Thứ Sáu | Trung thu, nghỉ luật định | Ngày làm việc duy nhất mà Trung thu lấy đi |
| 26–27/9 | Thứ Bảy – CN | Cuối tuần bình thường | Vốn dĩ đã không đi làm |
| 28–30/9 | Thứ Hai – Tư | Ngày làm việc | Toàn bộ khoảng hở giữa hai kỳ nghỉ |
| 1–3/10 | Thứ Năm – Bảy | Quốc khánh, nghỉ luật định | Làm thêm giờ 300% lương, không được đổi bằng nghỉ bù |
| 4–7/10 | CN – Thứ Tư | Ngày nghỉ hoán đổi (tiaoxiu) | Làm thêm giờ 200% — chỗ mà năng lực trực lễ dồn về |
| 8–9/10 | Thứ Năm – Sáu | Ngày làm việc | Đợt trở lại |
| 10/10 | Thứ Bảy | Ngày làm việc (đi làm bù, tiaoxiu) | Đợt trở lại kéo ba ngày, không phải hai |
| 11/10 | Chủ nhật | Ngày nghỉ | Cuối tuần đầu tiên sau lễ chỉ có một ngày |
| 25–27/9 | Tại Việt Nam | Ngày làm việc | Trung thu không có trong Điều 112 — nhà máy, cảng và hải quan Việt Nam vẫn chạy |
Vì sao cuốn lịch bạn nhận được là của năm ngoái
Năm 2025, Tết Trung thu rơi vào ngày 6/10 — nằm bên trong kỳ nghỉ Quốc khánh. Hai kỳ nhập làm một khối tám ngày liền, từ 1 đến 8/10/2025, với hai ngày đi làm bù là chủ nhật 28/9 và thứ Bảy 11/10. Đó là hình dạng kỳ nghỉ mà gần như mọi bảng kế hoạch đang lưu hành vẫn mô tả, và cũng là bảng mà rất nhiều bộ phận mua hàng đã chép thẳng sang file 2026.
Sang 2026, rằm tháng tám rơi vào 25/9, tức sáu ngày trước Quốc khánh. Văn phòng Quốc vụ viện tách hẳn hai kỳ, và bình luận trong nước dẫn đúng ý đó lên đầu: Zhongqiu he Guoqing fen kai fang — “Trung thu và Quốc khánh năm nay nghỉ riêng”. Năm 2026 không có khối tám ngày nào. Chuỗi ngày không làm việc dài nhất là bảy. Và đây là chỗ cuốn lịch Việt Nam rẽ khỏi cuốn lịch Trung Quốc: cùng rằm tháng tám ấy cũng là Tết Trung thu của Việt Nam, nhưng Điều 112 Bộ luật Lao động 2019 chỉ liệt kê sáu dịp nghỉ hưởng nguyên lương — Tết Dương lịch, Tết Âm lịch, Ngày Chiến thắng 30/4, Quốc tế Lao động 1/5, Quốc khánh và Giỗ Tổ Hùng Vương — và Trung thu không có tên trong đó.
Kỳ nghỉ thật sự tốn bao nhiêu
Trung thu 2026 là cấu hình rẻ nhất mà kỳ nghỉ này có thể có. Nó rơi vào thứ Sáu, nên cái gọi là “nghỉ ba ngày” thực chất là một ngày nghỉ luật định cộng với cuối tuần vốn đã đến; và Văn phòng Quốc vụ viện không gắn ngày đi làm bù nào cho nó — văn bản ghi fangjia, tức nghỉ thuần túy, chứ không phải fangjia tiaoxiu, nghỉ có kèm ngày đi làm bù. Trung thu lấy của công nghiệp Trung Quốc đúng một ngày làm việc.
Lich binh thuong 21 ngay lam viec
- Quoc khanh, ngay thuong -5 (1, 2, 5, 6, 7/10)
- Trung thu, thu Sau -1 (25/9)
+ Chu nhat di lam bu +1 (20/9)
+ Thu Bay di lam bu +1 (10/10)
-----
Thuc te 17 ngay lam viec = mat 4Điều thứ hai không ai in ra là trong bảy ngày tuần lễ vàng, chỉ ba ngày là nghỉ luật định: 1, 2 và 3/10. Bốn ngày còn lại là tiaoxiu — ngày nghỉ được chế ra bằng cách hoán đổi với chủ nhật và thứ Bảy đi làm. Đây không phải chi tiết kỹ thuật. Theo Điều 44 Luật Lao động Trung Quốc (Laodong Fa) và các quy định tiền lương địa phương thi hành nó, làm thêm giờ vào ngày nghỉ luật định được trả 300% và không được bù bằng nghỉ; làm thêm vào ngày nghỉ hoán đổi được trả 200% và được phép bù.
28, 29 và 30 tháng 9
Đúng ba ngày ngăn hai kỳ nghỉ: thứ Hai 28, thứ Ba 29 và thứ Tư 30/9/2026. Đó là toàn bộ cửa sổ khắc phục. Từ 25/9 đến 7/10 là mười ba ngày dương lịch, và bên trong mười ba ngày ấy vỏn vẹn ba ngày làm việc. Một container lỡ giờ hạ bãi trong tuần 21–24/9 có ba ngày làm việc để sửa, trước khi lực lượng ở nhà máy và ở cảng mỏng đi suốt một tuần.
Ba ngày là đủ, nhưng chỉ đủ khi vấn đề thuộc về giấy tờ. Đủ để phát hành lại shipping instruction, khai lại tờ khai, đòi lại VGM. Không đủ để sản xuất bù một dòng hàng thiếu, cũng không đủ để lập lại sơ đồ xếp hàng, lấy hàng ra khỏi kệ, đóng lại kiện rồi vẫn kịp giờ hạ bãi. Bất cứ việc gì cần nhà máy làm lại một lần nữa đều không lọt vào cửa sổ này. Và đây là chỗ nghịch lý bắt đầu lộ ra: trong đúng ba ngày ấy, văn phòng của bạn ở TP.HCM mở cửa, hải quan Cát Lái làm việc, xe container vẫn chạy — mà không mua thêm được gì cả, vì đầu đang đóng là đầu bên kia.
Cái thang cắt máng không ai công bố
Mọi bài viết về tuần lễ vàng bạn đọc tháng này đều chứa một phiên bản của cùng một cái thang: shipping instruction trước hai đến ba ngày, VGM sau đó một hai ngày, hạ bãi trước ngày tàu chạy một đến hai ngày. Nó được trích lại đều đặn đến mức nghe như một quy định.
Không hãng tàu nào công bố cái thang đó. Maersk nói rõ hạn hạ bãi, hạn nộp shipping instruction và hạn VGM được đưa ra “tại thời điểm đặt chỗ, qua xác nhận đặt chỗ của bạn”, và hạn VGM “có thể thay đổi nên sẽ được các bộ phận địa phương của Maersk thông báo riêng”. Hapag-Lloyd cũng thẳng như vậy: “Hạn VGM do địa phương quyết định.” Cái thang là có thật theo nghĩa booking của bạn có một cái — nhưng nó không phải một chuẩn công bố, và nó không giống cái thang của cầu bến bên cạnh.
Bản thân SOLAS, văn kiện đẻ ra yêu cầu VGM, không đặt một con số giờ nào. Chương VI quy định 2, được sửa đổi bởi Nghị quyết MSC.380(94), chỉ đòi khối lượng toàn bộ đã xác minh phải được cung cấp “đủ sớm để dùng cho việc lập sơ đồ xếp tàu”. Mọi hạn VGM có con số mà bạn từng gặp đều là một quyết định thương mại — và đó chính là lý do nó là cái mốc dễ xê dịch nhất trong hai tuần trước một kỳ nghỉ.
| Mốc | Do đâu quy định | Quy định thật sự là gì |
|---|---|---|
| Khai xuất khẩu tại Trung Quốc | Lệnh số 277 của Tổng cục Hải quan Trung Quốc, Điều 7 | Khai sau khi hàng vào khu vực giám sát hải quan và trước 24 giờ so với giờ xếp hàng |
| Khai trước tại Trung Quốc | Lệnh số 277 của Tổng cục Hải quan Trung Quốc, Điều 9 | Được khai sớm tối đa 7 ngày trước khi hàng vào khu vực giám sát |
| VGM | SOLAS VI/2, MSC.380(94) | Không có con số nào. Chỉ yêu cầu “đủ sớm” để lập sơ đồ xếp tàu |
| SI, hạ bãi, cắt máng | Xác nhận đặt chỗ | Không có chuẩn công bố. Theo từng booking, từng cảng, từng depot |
| Kiểm tra hồ sơ tại Việt Nam | Luật Hải quan 2014, Điều 23.2.a | Chậm nhất 02 giờ làm việc kể từ khi tiếp nhận đủ hồ sơ |
| Kiểm tra thực tế tại Việt Nam | Luật Hải quan 2014, Điều 23.2.b | Chậm nhất 08 giờ làm việc kể từ khi xuất trình đủ hàng |
| Khai an ninh vào Mỹ (ISF) | 19 CFR 149.2(b) | 8 trong 10 tiêu chí, chậm nhất 24 giờ trước khi xếp hàng |
| Khai an ninh vào EU (ENS) | Điều 105 UCC DA | Hàng container, không phải short-sea: 24 giờ trước khi xếp |
Còn một hiểu lầm nữa nên bỏ đi: hải quan Trung Quốc không nghỉ. Cơ quan này chuyển sang trực tối thiểu với cơ chế thông quan theo lịch hẹn (yuyue tongguan), giữ các khu giám sát hải quan đặc biệt chạy 7×24, mở luồng xanh riêng cho hàng chuanqi linjin — tức hàng sắp đến ngày tàu chạy — và chỉ đóng các sảnh khai báo trực tiếp. Hải quan Phúc Châu công bố con số vận hành: lịch hẹn thông quan trong kỳ nghỉ về nguyên tắc phải đăng ký trước hai ngày làm việc, và doanh nghiệp mất tín nhiệm thì thường không được nhận hẹn. Thứ ràng buộc là thời gian đặt lịch, không phải việc đóng cửa.
Hàng đợi nằm sẵn trước kỳ nghỉ
Đây là phần khiến một kỳ nghỉ bốn ngày hành xử như hai tuần. Tuần lễ vàng 2026 rơi xuống một đống hàng đợi chưa giải tỏa xong.
Sau mùa bão tháng 8 — một mùa trên mức bình thường, với Bavi, Dolphin, Narra, Peilou và Chan-Hom lần lượt đổ bộ — khoảng 400.000 TEU mắc kẹt ở Thượng Hải và Ninh Ba – Chu Sơn hồi giữa tháng 8, với chừng 200 con tàu neo ở vùng nước ngoài Thượng Hải. Chính hướng dẫn của các cảng đưa ra mốc yuji jiang zai jiu yue di qian wancheng xiaohua: dự kiến giải tỏa xong trước cuối tháng 9. Hạn tự đặt của cảng và ngày đầu tiên của kỳ nghỉ là cùng một ngày.
Số liệu toàn cầu ngày 1/9 cho thấy 3,92 triệu TEU bị giữ lại — khoảng 11% đội tàu container — trong đó Bắc Á chiếm 54% mức ùn tắc cảng của cả thế giới và chừng 2,5 triệu TEU đang nằm trên tàu chờ cầu bến. Đây là số liệu do báo ngành tổng hợp từ dữ liệu của các hãng phân tích chứ không phải một chỉ số công bố, nên hãy đọc lỏng phần chi tiết; chiều hướng thì được xác nhận từ hai phía. Khuyến cáo ngày 4/9 của Maersk xác nhận mùa bão và nói thêm rằng cả 14 cảng bận rộn nhất khu vực đều ghi nhận tỷ lệ tàu cập đúng giờ đi xuống. Ở đầu Việt Nam, Tân Cảng Sài Gòn dẫn Linerlytica đăng con số của phía cung: hơn 4,18 triệu TEU năng lực vận tải container đang bị đình trệ ở khu vực Bắc Á.
Cảng nói sẽ giải tỏa xong trước cuối tháng 9. Kỳ nghỉ bắt đầu ngày 1/10.
Hãng tàu cắt tuần sau, không cắt tuần nghỉ
Hình dung theo trực giác là hãng tàu hủy chuyến trong tuần nghỉ vì chẳng có gì chạy. Chương trình đã công bố nói ngược lại, và chính hình dạng đó mới là phần dùng được.
| Hãng tàu · tuyến | Chuyến | Cảng xếp / hành lang | Tuần hoặc ngày chạy | So với kỳ nghỉ |
|---|---|---|---|---|
| Maersk · AE15 | 640W / 645E | Thanh Đảo | 28/9 | Trước |
| Maersk · AE12 | 641W / 648E | Ninh Ba | 8/10 | Sau |
| Maersk · AE1 | 641W / 648E | Thượng Hải | 10/10 | Sau |
| Maersk · TP8 | 640E | Busan | 9/10 | Sau |
| Maersk · TP12 | 641E | Ninh Ba | 9/10 | Sau |
| MSC · Jade | GJ639W | Á – Địa Trung Hải | Tuần 39 (21–27/9) | Trước |
| MSC · Swan | FW640W | Á – Bắc Âu | Tuần 40 (28/9–4/10) | Vắt qua ngày 1/10 |
| MSC · Britannia | QB640W | Á – Bắc Âu | Tuần 40 (28/9–4/10) | Vắt qua ngày 1/10 |
| MSC · Lion | GL641W | Á – Địa Trung Hải | Tuần 41 (5–11/10) | Bắt đầu trong kỳ nghỉ |
| Nội Á · Trung Quốc – Việt Nam | — | — | Không hãng nào công bố | Phải tự hỏi |
Chỉ số đáng đọc với thị trường này không phải WCI mà là Drewry Intra-Asia Container Index, vì rổ 18 tuyến của nó có đích danh cặp Thượng Hải – TP.HCM. Kỳ 3/9/2026, chỉ số này tăng 9% trong tuần lên 1.312 USD mỗi container 40 feet — tuần tăng thứ năm liên tiếp — do gián đoạn vì bão siết nguồn chỗ: cảng Thượng Hải và Ninh Ba đóng cửa 26–28/8, và trong tuần 35 thời gian chờ tàu bình quân là 98 giờ ở Thượng Hải, 54 giờ ở Ninh Ba. Trên cùng chiều Trung Quốc – Đông Nam Á, Thượng Hải – Laem Chabang tăng 28% lên 1.310 USD/FEU; Thượng Hải – Busan tăng 30% lên 925 USD/FEU. Drewry không công bố riêng mức của tuyến Thượng Hải – TP.HCM, nên đừng trích một con số cho chính tuyến đó — chỉ số tổng hợp và tuyến Laem Chabang là hai mốc gần nhất mà bạn kiểm chứng được. Lưu ý IACI là giá cước giao ngay chưa gồm phí xếp dỡ hai đầu (THC), và được đánh giá lại vào mỗi thứ Năm.
Ở phông nền, WCI tổng hợp của Drewry đi ngang ở 4.465 USD/FEU ngày 3/9/2026, sau mức 4.526 USD hôm 20/8, với Thượng Hải – Rotterdam 4.092 USD (−5%), Thượng Hải – Genoa 4.368 USD (−10%), Thượng Hải – Los Angeles 7.185 USD (+5%) và Thượng Hải – New York 9.587 USD (+3%). Trong các gián đoạn mà bộ theo dõi chuyến bị hủy của Drewry ghi nhận ngày 4/9, 68% nằm ở chiều đông xuyên Thái Bình Dương, 17% ở Á – Bắc Âu và Địa Trung Hải, 15% ở Đại Tây Dương; liên minh Gemini có tỷ lệ hủy thấp nhất, 1% — con số đáng dùng nhất khi phải chọn hãng tàu. Nhưng đây là chỗ người đọc Việt Nam phải dừng lại: bộ theo dõi ấy chỉ đếm các tuyến Đông – Tây lớn. Tuyến nội Á không nằm trong đó. Với con thoi hàng tuần từ Nansha về Cát Lái, câu hỏi “chuyến của tôi có chạy không” chỉ có một cách trả lời là hỏi hãng tàu — vì nếu bị hủy thì chuyến sau cách bảy ngày, không phải hai.
Phép tính ngày hàng về
Con số quyết định không phải ngày tàu chạy mà là ngày hàng tới cửa nhà máy, và với hàng Trung Quốc về Việt Nam thì phép tính ấy có một đặc điểm riêng: chặng biển ngắn đến mức nó gần như không đóng vai trò gì. Theo lịch hành trình do chính Maersk công bố, tuyến IA16 là con thoi Nansha – TP.HCM, rời Nansha thứ Ba và cập Cát Lái thứ Sáu: ba ngày, vòng quay bảy ngày. Tuyến NV2 rời Thượng Hải thứ Tư và cập Hải Phòng thứ Hai: năm ngày. Khi chặng biển chỉ ba ngày, toàn bộ rủi ro dồn vào một mốc duy nhất — giờ cắt máng.
| Chặng | Cặp cảng | Thời gian biển | Chuyến cuối trước lễ | Nếu trượt sang sau lễ |
|---|---|---|---|---|
| Tuyến Nam | Nansha – Cát Lái (Maersk IA16, thứ Ba) | 3 ngày | Chạy 29/9 → cập 2/10 | Chạy 13/10 → cập 16/10 |
| Tuyến Bắc | Thượng Hải – Hải Phòng (Maersk NV2, thứ Tư) | 5 ngày | Chạy 30/9 → cập 5/10 | Chạy 14/10 → cập 19/10 |
| Cửa nhà máy, phía Nam | Cát Lái – Bình Dương / Đồng Nai | 2–3 ngày làm việc | 5–6/10 | 19–20/10 |
| Cửa nhà máy, phía Bắc | Hải Phòng – Hà Nội / Bắc Ninh | 2–3 ngày làm việc | 7/10 | 21/10 |
Đặt phép tính đó cạnh mùa vụ. Cụm nhà máy nội thất ở TP.HCM, Bình Dương, Đồng Nai và Bình Định đang chạy đơn cuối năm cho khách Mỹ và châu Âu — xuất khẩu gỗ và sản phẩm gỗ đã vượt 17,2 tỷ USD năm 2025 và đạt trên 10,2 tỷ USD trong bảy tháng đầu 2026 — nên một container bản lề, ray trượt và ván melamine trượt từ 6/10 sang 20/10 không lùi ngày giao hàng đi hai tuần, nó lùi cả một chu kỳ sản xuất. Ở đầu Việt Nam, đồng hồ thông quan còn chạy bằng giờ làm việc: Luật Hải quan 2014, Điều 23 khoản 2, cho hải quan chậm nhất 02 giờ làm việc để kiểm tra hồ sơ và 08 giờ làm việc để kiểm tra thực tế hàng hóa. Tờ khai luồng xanh ra trong ngày, luồng vàng thêm một ngày, luồng đỏ thêm một đến ba ngày; cộng lấy lệnh giao hàng, thanh lý hải quan giám sát và chặng bộ ra Bình Dương – Đồng Nai qua đường Nguyễn Thị Định, con đường bộ duy nhất ra vào Cát Lái, nơi lượng xe container mỗi ngày vượt hơn hai lần năng lực khai thác. Tính tròn hai đến ba ngày làm việc từ cầu cảng đến cửa nhà máy nếu luồng xanh, bốn đến năm ngày nếu luồng đỏ.
Một container dôi ra tốn gì trong quý này
Trong một tuần bình thường, một container dôi ra chỉ là chuyện kế toán. Bạn đặt ba chỗ trong khi hai là đủ, và cái thứ ba tốn của bạn đúng một mức cước: 1.312 USD/FEU theo chỉ số nội Á của Drewry ngày 3/9/2026, hoặc quanh 1.310 USD nếu lấy tuyến Thượng Hải – Laem Chabang cùng chiều làm mốc. Khó chịu, sống được, và là loại chi phí bị phát hiện ở kỳ họp quý chứ không phải trong ngày.
Trong hai tuần quanh kỳ nghỉ, cái container thứ ba thôi là một dòng chi phí và trở thành một vấn đề lịch trình. Nó là thêm một lần phải hạ bãi kịp giờ cắt máng trong cùng một cửa sổ, thêm một cái vỏ trong cùng hàng đợi cầu bến, thêm một ứng viên để bị rớt tàu — mà chuyến để rớt sang, như bảng ở trên cho thấy, lại đúng là chuyến hãng tàu đã cắt. Ở đầu Việt Nam, nó còn là thêm một bộ tờ khai có thể rơi vào luồng đỏ. Cảng Việt Nam không phải chỗ yếu: theo Chỉ số hiệu quả cảng container CPPI 2025 của Ngân hàng Thế giới và S&P Global, cụm Cái Mép xếp thứ 11 và Hải Phòng thứ 13 thế giới. Nhưng một cảng nhanh không mua lại được một chỗ đã mất trên tàu.
Lý do chuyện này đáng viết hẳn một mục chứ không phải một dòng chú thích là vì chia đơn hàng theo dòng hàng không phải sai lầm do cẩu thả. Nó dễ cho kho, dễ cho packing list, dễ cho tờ khai, và là cách rất nhiều đơn hàng vẫn đi. Nó tốn một container trong ba, và suốt phần lớn thời gian trong năm, đó là cái giá người ta biết mà vẫn trả.
870 kiện, hai phương án
Đây là đơn hàng thật, chạy qua CargoDuo hai lần. Một lô nguyên phụ liệu nội thất bình thường của tháng 10, rời Nansha về Cát Lái cho nhà máy đồ gỗ tháo rời ở Bình Dương — ba dòng hàng, 870 kiện, 127,56 m³ và 18.540 kg.
| Dòng hàng | Quy cách kiện | Trọng lượng | Số kiện | Thể tích |
|---|---|---|---|---|
| Ván MDF phủ melamine, kiện phẳng | 200 × 60 × 25 cm | 42 kg | 110 | 33,00 m³ |
| Thùng phụ kiện: bản lề giảm chấn, tay nắm, chốt liên kết | 60 × 40 × 40 cm | 12 kg | 460 | 44,16 m³ |
| Kiện ray trượt ngăn kéo | 120 × 70 × 20 cm | 28 kg | 300 | 50,40 m³ |
| Tổng | — | 18.540 kg | 870 | 127,56 m³ |

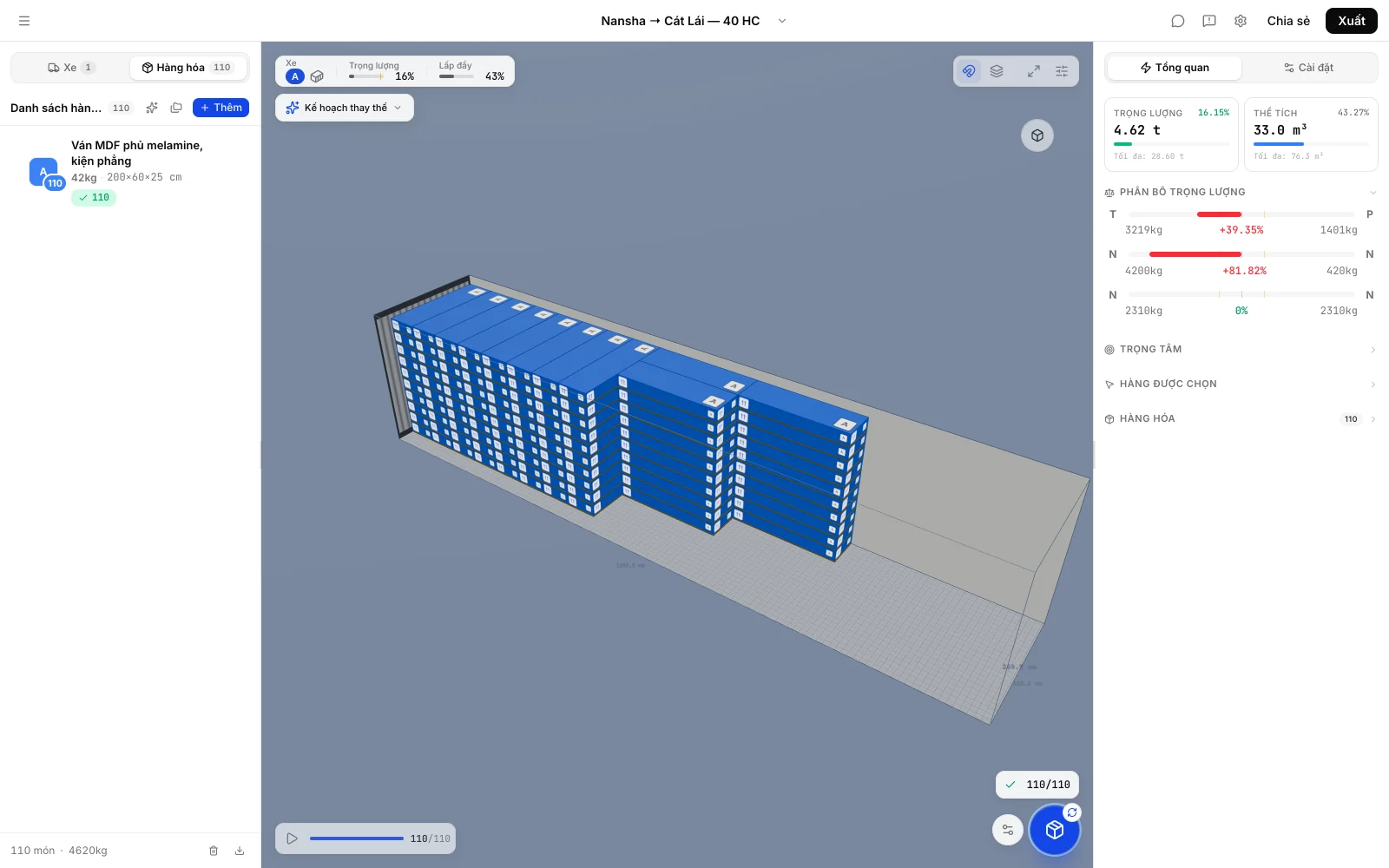

Phương án A: mỗi dòng hàng một container
Cả ba container đều được xếp đúng cách. Không có gì chồng ẩu, không có gì quá tải, và từng cái một nhìn vẫn như một cách dùng vỏ hợp lý. Phần lãng phí không nằm bên trong container nào cả — nó nằm ở quyết định có tới ba cái.
Phương án B: vẫn 870 kiện đó, lập kế hoạch một lần

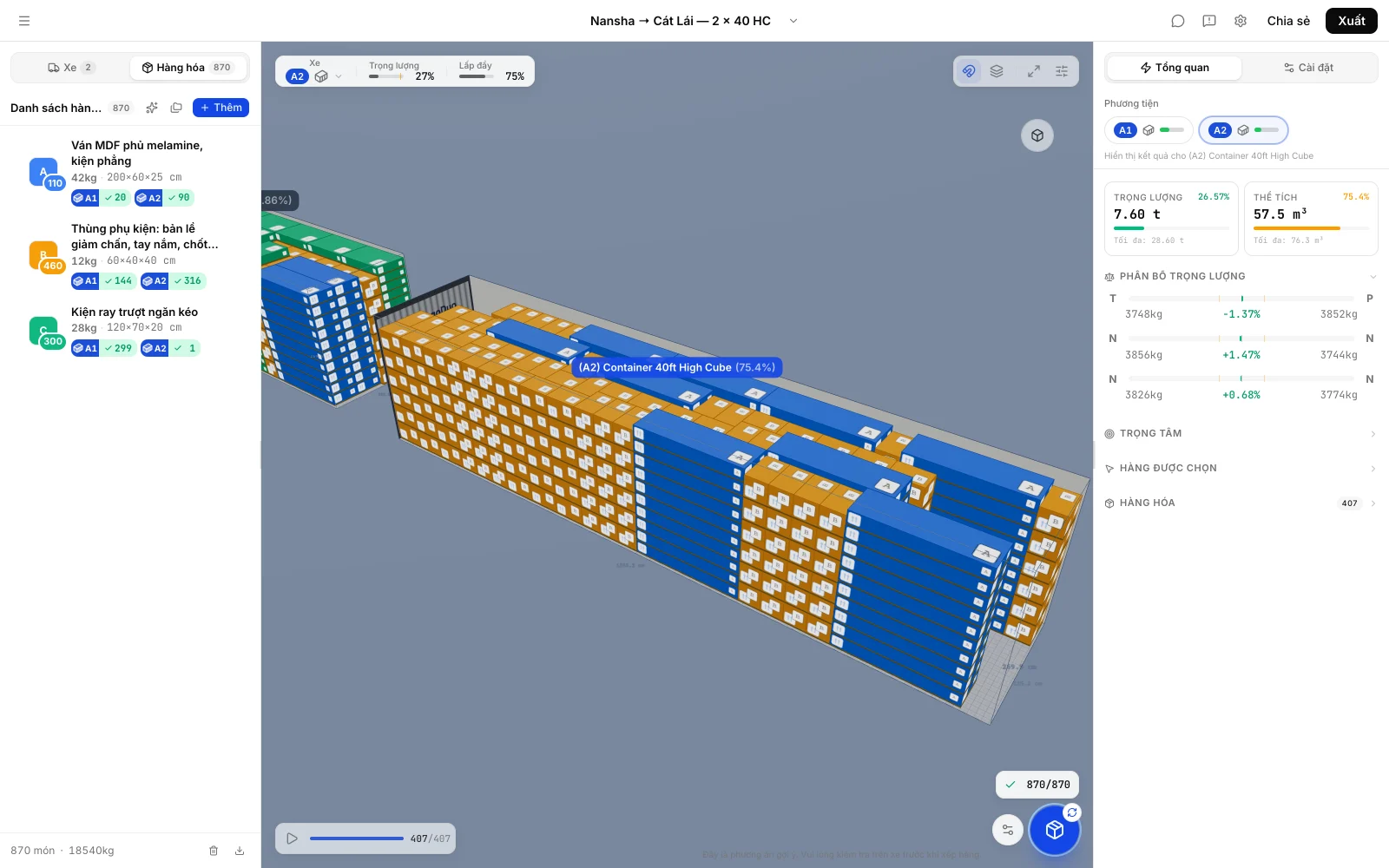

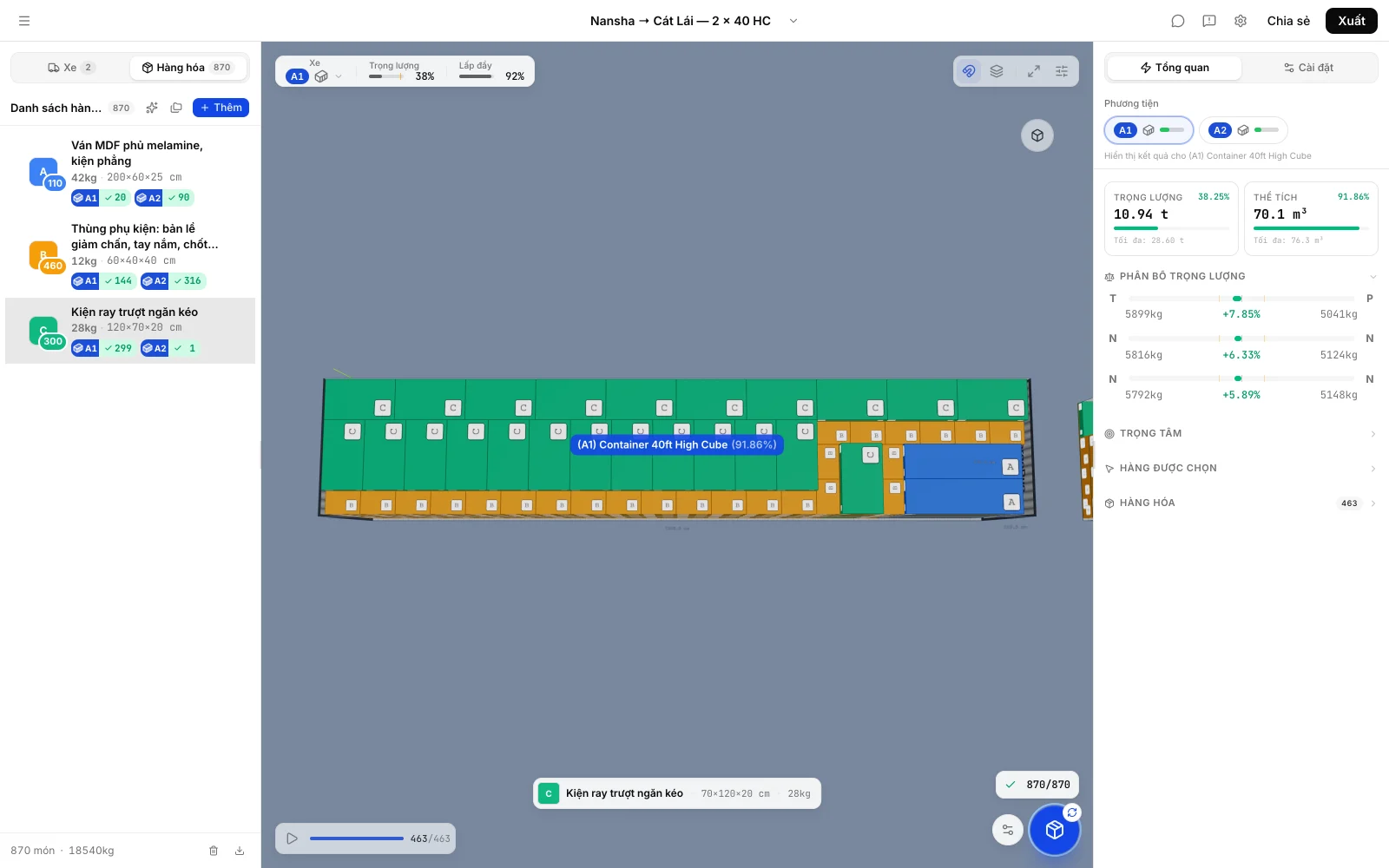

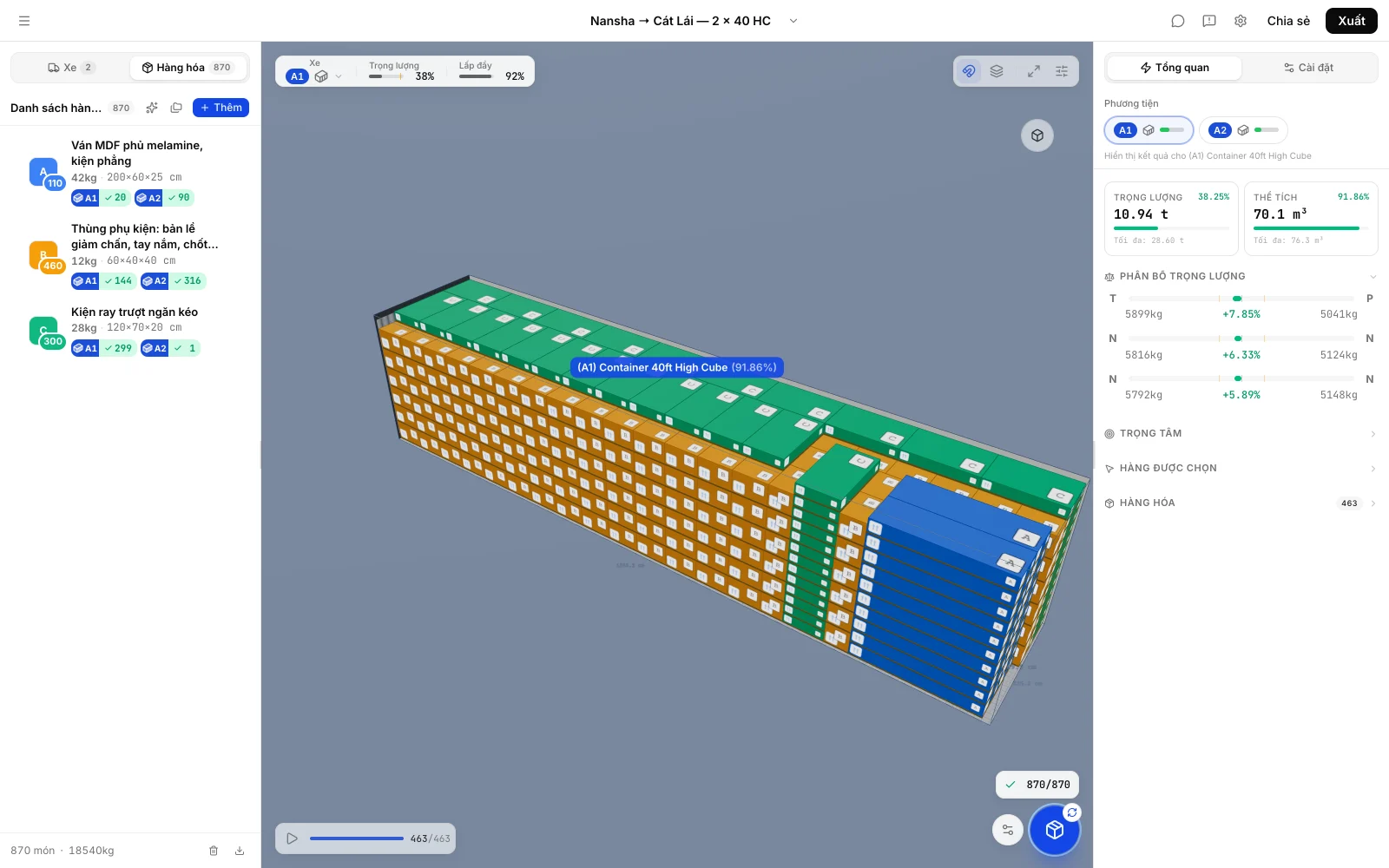

Lập kế hoạch chung, đúng 870 kiện ấy vào gọn hai cont 40 cao, đầy 91,86% và 75,40%, không sót gì lại. Container thứ nhất chở 463 kiện và 10,94 tấn; container thứ hai chở 407 kiện. Chênh lệch trọng lượng trái – phải là 7,85%, nằm thoải mái trong dung sai.
Khoản tiền là thật và nó không phải trọng tâm. Hai dòng cuối mới là trọng tâm. Trong tuần 28–30/9, khác biệt giữa hai booking và ba booking không phải 1.312 USD — đó là bớt đi một việc phải làm đúng bên trong một cửa sổ ba ngày, bớt đi một cái vỏ phơi mình trước nguy cơ rớt tàu sang một chuyến đã bị cắt, và bớt đi một tờ khai có thể rơi vào luồng đỏ ở đầu bên này. Giá cước thì bạn không điều khiển được; số container thì có.
Trước ngày 30/9
- Bỏ mọi bảng kế hoạch đề năm 2025 — hình dạng kỳ nghỉ đã đổi, và ngày đi làm bù cũng đổi chỗ.
- Xác nhận với nhà cung cấp và nhà xe rằng chủ nhật 20/9 là ngày làm việc, và thứ Bảy 10/10 là ngày làm việc của đợt trở lại.
- Lấy giờ cắt máng, hạn SI và hạn VGM thật từ từng xác nhận đặt chỗ. Đừng lập kế hoạch theo một cái thang chung.
- Yêu cầu nhà cung cấp nộp tờ khai xuất khẩu theo cửa sổ khai trước bảy ngày, thay vì đợi hàng vào khu vực giám sát hải quan.
- Nếu cần lịch hẹn thông quan trong kỳ nghỉ, đăng ký trước ít nhất hai ngày làm việc — và biết rằng doanh nghiệp mất tín nhiệm thường không được nhận hẹn.
- Hỏi thẳng hãng tàu chuyến nội Á tuần đó có chạy không: không ai công bố chương trình tuần lễ vàng cho chặng Trung Quốc – Việt Nam.
- Lập sơ đồ xếp hàng cho cả đơn hàng trước khi đặt chỗ, thay vì mỗi dòng hàng một booking.
- Lấy mốc cước vào ngày 30/9. Bản chỉ số kế tiếp phải chờ tới 9/10.
- Chuẩn bị đủ hồ sơ để tờ khai đầu Việt Nam đi luồng xanh: hai giờ làm việc chỉ là hai giờ khi hồ sơ đã đầy đủ.

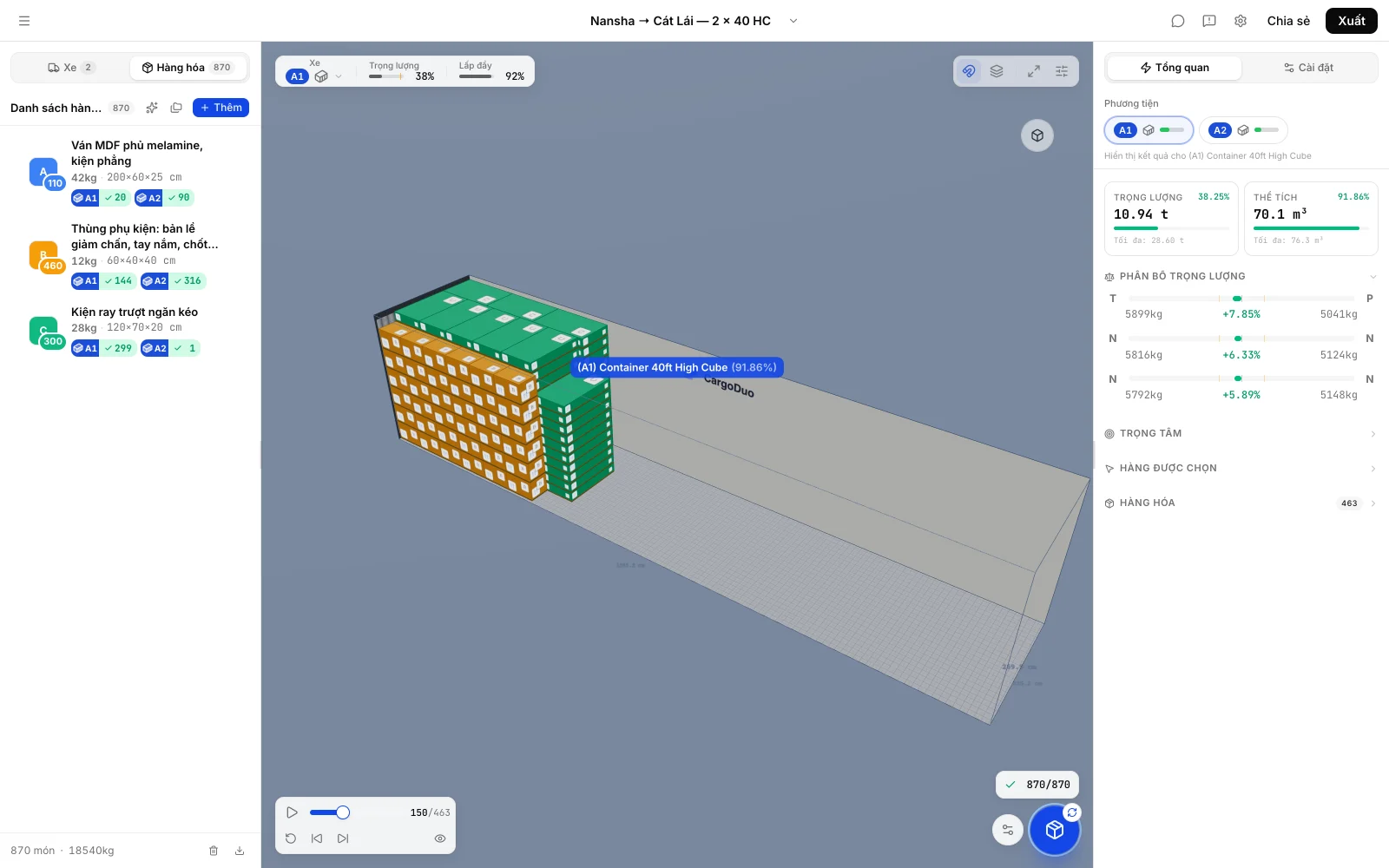

- Đưa cho tổ đóng hàng cả trình tự xếp, không chỉ sơ đồ — ba ngày không đủ để đóng lại một container.
Ngày trở lại, và ý nghĩa của 10/10
Phần lớn hướng dẫn ghi 8/10 là “trở lại làm việc” rồi lặng lẽ giả định một cuối tuần bình thường. Không có cuối tuần bình thường nào cả. Thứ Năm 8, thứ Sáu 9 và thứ Bảy 10/10 đều là ngày làm việc, còn ngày nghỉ đầu tiên sau lễ chỉ là một chủ nhật đơn độc, 11/10. Ba ngày ấy là lúc hàng đợi bị tấn công, và cũng là lúc những chuyến bị cắt cắn vào: bốn trong năm chuyến Maersk hủy chạy trong đúng cửa sổ đó hoặc ngay sau. Nhà máy thì khởi động lại chậm hơn lịch, bởi chính thông báo của Văn phòng Quốc vụ viện khuyến khích các đơn vị ghép kỳ nghỉ với phép năm, shiji xingcheng jiao chang jiaqi — “để trên thực tế hình thành một kỳ nghỉ dài hơn”. Chính nhà nước cũng dự liệu người lao động vắng lâu hơn số ngày in trên lịch.
Và đường bộ không phải lối thoát. Container qua lại cửa khẩu quốc tế Hữu Nghị (Lạng Sơn) – Hữu Nghị Quan trên hai đường chuyên dụng vận chuyển hàng hóa ở khu vực mốc 1119–1120 và mốc 1088/2–1089, hiện thông quan khoảng 800 và 400 xe mỗi ngày, mục tiêu 2.000–2.500 và 800–1.200 xe/ngày vào năm 2027 theo đề án thí điểm cửa khẩu thông minh được Thủ tướng phê duyệt tháng 8/2024. Điều đáng nhớ nằm ở Thông tư 128/2026/TT-BTC về kiểm tra, giám sát hải quan tại khu vực cửa khẩu thông minh: “Thời gian làm việc tại khu vực cửa khẩu thông minh thực hiện theo thoả thuận giữa Ủy ban nhân dân tỉnh biên giới quản lý cửa khẩu thông minh của Việt Nam và Trung Quốc.” Không thị trường nào khác có một điều khoản pháp lý nói rằng giờ làm việc của mình được thoả thuận với nước bạn. Khi hải quan phía Trung Quốc nghỉ, hơn một nghìn hai trăm lượt xe mỗi ngày dừng theo — đường bộ không phải cách tránh tuần lễ vàng, nó là cùng một kỳ nghỉ ở dạng khác. Nguyên văn thông tư chưa lấy được: câu trích trên là bản tóm tắt trên cổng logistics của Bộ Công Thương, và ngày hiệu lực chưa xác minh được.
Cuối đường băng có hai cái mốc, và cả hai đều chưa chốt. Tết Nguyên đán 2027 bắt đầu ngày 6/2/2027 theo âm lịch, nhưng đến đầu tháng 9/2026 Trung Quốc chưa công bố sắp xếp nghỉ lễ năm 2027, nên ngày nghỉ và ngày đi làm bù chính thức vẫn chưa có — đừng lập kế hoạch dựa trên một phỏng đoán. Ở Việt Nam, hai phương án Tết Đinh Mùi cũng chưa được quyết. Thứ đã đủ để tính toán là hình dạng: dù phương án nào thắng, tuần làm việc trọn vẹn cuối cùng trước Tết vẫn là tuần cuối tháng 1/2027, và nhà máy dùng lao động nhập cư thực tế mất hai đến bốn tuần chứ không phải bảy ngày. Một container nguyên phụ liệu muốn kịp thành thành phẩm xuất trước Tết thì phải nằm trong kho Việt Nam khoảng đầu đến giữa tháng 12/2026, nên mỗi tuần mất trong tháng 10 bị trừ thẳng vào cái đệm đó — và giữa hai mốc còn kỳ nghỉ 21–24/11 của chính Việt Nam. Có một lối thoát đang được xây: tuyến đường sắt khổ tiêu chuẩn Lào Cai – Hà Nội – Hải Phòng được Quốc hội điều chỉnh chủ trương đầu tư ngày 24/8/2026, nâng tổng mức đầu tư lên 289.339 tỷ đồng. Nhưng nó chưa khai thác, nên nó không nằm trong kế hoạch tháng 10 năm nay.
Kết luận
Tóm tắt trung thực về tuần lễ vàng 2026 là: kỳ nghỉ nhỏ hơn con số bạn được báo, còn rủi ro thì lớn hơn. Bốn ngày làm việc là một gián đoạn nhẹ. Bốn ngày làm việc rơi xuống một hệ thống cảng còn chậm khoảng mười ngày, mà hạn tự giải tỏa của chính nó là ngày đầu tiên của kỳ nghỉ, trong khi hãng tàu cắt tuần sau chứ không cắt tuần nghỉ và tín hiệu giá thì tắt chín ngày — đó lại là chuyện khác. Với một chặng biển ba ngày, hệ quả rất gọn: trượt một chuyến là mất hai tuần.
Gần như không điều nào ở trên nằm trong tay bạn. Hàng đợi cầu bến thì không, chương trình cắt chuyến thì không, giờ cắt máng trên booking do người khác đặt và không công bố ở đâu để bạn đọc trước. Lịch nghỉ bên kia biên giới bạn biết trước mười một tháng; lịch nghỉ của chính mình thì đến giờ vẫn chưa ai chốt. Thứ bạn chốt được là số container phải lọt qua cửa cảng. Trong ví dụ ở trên, con số đó là ba và lẽ ra phải là hai — và khác biệt không đến từ một mẹo xếp hàng khéo léo nào, mà từ quyết định nhìn cả đơn hàng một lượt trước khi cắt nó ra thành các lần đặt chỗ.
Câu hỏi thường gặp
Lịch nghỉ lễ Trung Quốc 2026 chính xác là những ngày nào?
Tuần lễ vàng Quốc khánh nghỉ từ thứ Năm 1/10 đến hết thứ Tư 7/10/2026, bảy ngày. Tết Trung thu năm nay tách riêng: nghỉ từ thứ Sáu 25/9 đến hết chủ nhật 27/9/2026, ba ngày. Chủ nhật 20/9 và thứ Bảy 10/10/2026 là hai ngày đi làm bù cho kỳ nghỉ Quốc khánh. Các mốc này lấy từ Thông báo của Văn phòng Quốc vụ viện, số Quốc biện phát minh điện [2025] 7, ban hành ngày 4/11/2025.
Tuần lễ vàng Trung Quốc 2026 có phải kỳ nghỉ tám ngày không?
Không. Tám ngày là chuyện của năm 2025, khi Tết Trung thu rơi vào 6/10 và nhập với Quốc khánh thành khối 1–8/10. Năm 2026 hai kỳ tách hẳn nhau: Trung thu bắt đầu thứ Sáu 25/9 và Quốc khánh bắt đầu thứ Năm 1/10, tức cách nhau sáu ngày, với ba ngày làm việc chen giữa là 28, 29 và 30/9. Chuỗi ngày không làm việc dài nhất trong mùa thu 2026 là bảy ngày, từ 1 đến 7/10.
Kỳ nghỉ 2026 thật sự làm mất bao nhiêu ngày làm việc?
Bốn ngày. Từ 14/9 đến 12/10/2026 có 17 ngày làm việc, trong khi một cuốn lịch bình thường cho 21 ngày. Tuần lễ vàng lấy đi năm ngày trong tuần và trả lại hai ngày qua hai ngày đi làm bù; Trung thu lấy thêm một ngày, vì nó rơi vào thứ Sáu và không có ngày đi làm bù đi kèm.
Việt Nam có nghỉ Tết Trung thu ngày 25/9/2026 không?
Không. Điều 112 Bộ luật Lao động 2019 chỉ liệt kê sáu dịp nghỉ lễ hưởng nguyên lương — Tết Dương lịch, Tết Âm lịch, Ngày Chiến thắng 30/4, Quốc tế Lao động 1/5, Quốc khánh và Giỗ Tổ Hùng Vương — và Tết Trung thu không nằm trong đó. Nhà máy, cảng và hải quan Việt Nam làm việc bình thường trong đúng ba ngày 25–27/9 mà phía Trung Quốc nghỉ.
Hàng từ Trung Quốc về Việt Nam mất bao lâu, và kỳ nghỉ đẩy lùi bao nhiêu?
Theo lịch hành trình Maersk công bố, tuyến con thoi IA16 Nansha – TP.HCM mất ba ngày biển và chạy hàng tuần vào thứ Ba; tuyến NV2 Thượng Hải – Hải Phòng mất năm ngày và rời Thượng Hải thứ Tư. Chuyến thứ Ba 29/9 cập Cát Lái ngày 2/10, còn chuyến dùng được kế tiếp sau lễ là thứ Ba 13/10, cập ngày 16/10. Cộng thông quan và chặng bộ, hàng về tới nhà máy Bình Dương hoặc Đồng Nai ngày 5–6/10 nếu kịp, hoặc 19–20/10 nếu trượt: đúng hai tuần, cho một chặng biển chỉ dài ba ngày. Giờ cắt máng theo từng chuyến không được hãng tàu công bố, nên hãy đối chiếu với xác nhận đặt chỗ của bạn.
Giờ cắt máng thật sự trước tuần lễ vàng là khi nào?
Không có câu trả lời chung, và bài nào đưa ra một con số duy nhất là đang đoán. Maersk và Hapag-Lloyd đều nói hạn shipping instruction, hạn VGM và hạn hạ bãi được đặt theo từng booking, từng cảng, và chỉ xuất hiện trên xác nhận đặt chỗ. Mốc pháp lý cứng duy nhất là 24 giờ trước khi xếp hàng, áp dụng như nhau cho khai báo phía Trung Quốc, Mỹ, EU và Anh. Hải quan Trung Quốc cũng không đóng cửa trong kỳ nghỉ mà chuyển sang thông quan theo lịch hẹn, và lịch hẹn về nguyên tắc phải đăng ký trước hai ngày làm việc.
Nên lo chuyến trước lễ hay chuyến sau lễ?
Chuyến sau lễ. Hãng tàu đang cắt tuần liền sau kỳ nghỉ chứ không cắt tuần nghỉ, vì lượng hàng lẽ ra lấp đầy những con tàu đó đã không được sản xuất. Bốn trong năm chuyến Maersk công bố hủy cho tuần lễ vàng 2026 chạy vào hoặc sau ngày 8/10. Trước khi chấp nhận để hàng bị rớt tàu sang chuyến kế tiếp, hãy kiểm tra chuyến đó có nằm trong danh sách bị hủy không. Với chặng nội Á thì phải hỏi trực tiếp hãng tàu, vì không ai công bố chương trình tuần lễ vàng cho tuyến Trung Quốc – Việt Nam.
Gom hàng vào ít container hơn thì giúp được gì cho một hạn giao hàng?
Vì thứ phải lọt qua cửa cảng là container, không phải kiện hàng. Trong ví dụ của bài, một đơn hàng 870 kiện chia theo dòng hàng lấp ba container ở mức 43,27%, 57,90% và 66,08%; lập kế hoạch một lần thì vào gọn hai container ở mức 91,86% và 75,40%, không sót kiện nào. Đó là bớt một lần phải kịp giờ cắt máng trong cửa sổ ba ngày, bớt một cái vỏ có nguy cơ rớt tàu và bớt một bộ tờ khai ở đầu Việt Nam — chưa kể tiết kiệm trọn một mức cước, 1.312 USD/FEU theo chỉ số nội Á của Drewry ngày 3/9/2026.
Ngày nghỉ lễ đọc từ Thông báo của Văn phòng Quốc vụ viện về sắp xếp một số ngày nghỉ lễ năm 2026 (Quốc biện phát minh điện [2025] 7, ban hành 4/11/2025) và Quy chế nghỉ lễ, tết và ngày kỷ niệm toàn quốc (Quanguo Nianjie ji Jinianri Fangjia Banfa) bản sửa đổi lần thứ tư, hiệu lực 1/1/2025. Phần Việt Nam theo Điều 112 Bộ luật Lao động 2019 và Điều 23 Luật Hải quan 2014, đọc trên cơ sở dữ liệu luatvietnam.vn vì các cổng .gov.vn tương ứng không truy cập được trong lúc biên tập. Lịch hành trình lấy từ trang tuyến IA16 và NV2 do Maersk công bố; giờ cắt máng cụ thể theo từng chuyến trên chặng Trung Quốc – Việt Nam không được hãng tàu công bố, nên phép tính ngày ở trên dùng thông lệ cắt máng trước ngày tàu chạy một đến hai ngày và cần đối chiếu với booking của chính bạn. Mức cước là Drewry Intra-Asia Container Index và World Container Index kỳ 3/9/2026; cả hai được đánh giá lại vào mỗi thứ Năm, nên hãy kiểm tra bản mới nhất trước khi trích. Số liệu cắt chuyến và ùn tắc là báo ngành tổng hợp từ khuyến cáo hãng tàu và dữ liệu hãng phân tích, đã ghi rõ trong bài. Phương án nghỉ Ngày Văn hóa Việt Nam 21–24/11/2026 và hai phương án Tết Đinh Mùi 2027 vẫn đang là đề xuất tính đến 6/9/2026. Sơ đồ xếp hàng là kết quả chạy thật trên CargoDuo và ảnh chụp màn hình hiển thị đúng những con số đó. Thấy điều gì đã thay đổi? Báo cho chúng tôi để sửa.
